Строительство 3-х этажного детского сада на 250 мест, 10 групп по 25 детей. Проект может быть выполнен как с бассейном, так и без него. Конструкция чаши бассейна имеет размеры 6х10х0,6 метров. Пример строительства детского дошкольного учреждения на 250 мест без бассейна, расположенного по адресу: г. Москва, ТиНАО, р-н Воскресенское, пос. Воскресенск.
Эскиз, проектная и рабочая документация для строительства трехэтажного детского сада на 250 мест (10 групп по 25 человек в каждой) без бассейна. Проект выполнен в соответствии с СаНПиН 2.4.1.3049-13. Конструктивная схема - сборный монолитный каркас + стеновые панели. В наличии все разделы (согласно 87 постановлению РФ) форматы (DWG, PDF), смета, ТЗ, ТУ. Элементы домокомплекта в составе каркаса здания, перекрытий, стеновых ограждающих панелей, оконных и наружных дверных проемов, фасадных и кровельных материалов поставляются на строительную площадку согласно проекту.
Строительство детского сада на 250 мест в Москве — это масштабный, высокотехнологичный и политически значимый проект, реализуемый по уникальным столичным стандартам. Вот детальный анализ.
1. Ключевые особенности и контекст (Москва)
-
Масштаб и статус: 250 мест — это крупный детский сад на 10-11 групп, часто в составе образовательного комплекса (школа-детский сад) или как самостоятельный объект. Это не просто сад, а современный образовательный центр (Центр дошкольного образования) для микрорайона.
-
Высший приоритет: Строительство соцобъектов — ключевая программа Мэра и Правительства Москвы. Проект будет реализован в рамках Адресной инвестиционной программы (АИП) города под жестким контролем сроков и качества.
-
Московские типовые проекты (МТП): Будет использован один из современных типовых проектов серии «К-2018», «Умный детский сад» или аналоги. Это готовые, но гибкие решения, обеспечивающие:
-
Энергоэффективность (класс «А» и выше).
-
Информационную инфраструктуру («умное» здание).
-
Трансформируемость пространств.
-
Универсальный дизайн и безбарьерную среду высшего уровня.
-
-
Интеграция в городскую среду: Объект почти всегда строится в рамках программы реновации или комплексного освоения территории (КОТ) с обязательным учетом транспортной доступности, озеленения и создания комфортной среды вокруг.
2. Поэтапный процесс строительства (Московский регламент)
Этап 0: Планирование и директива
-
Потребность определяется Департаментом образования и науки города Москвы на основе анализа демографии и очереди в конкретных районах (например, в Новой Москве, районах массовой застройки).
-
Включение в АИП Москвы с утвержденным финансированием и жесткими сроками («к 1 сентября» конкретного года).
-
Определение и резервирование участка (Департамент городского имущества). Участок должен иметь подключение к Московским инженерным сетям с резервом мощности.
Этап 1: Проектирование и экспертиза (централизовано)
-
Заказчик-застройщик: АО «Мосинжпроект», ГКУ «Управление заказчика» или иная уполномоченная городская организация.
-
Проектирование: Ведут институты ГУП «Моспроект» или аккредитованные коммерческие организации по Московским городским строительным нормам (МГСН 4.14-20).
-
Обязательные элементы проекта для 250 мест:
-
Групповые ячейки с отдельными входами с улицы.
-
Два больших зала (физкультурный и музыкальный/актовый).
-
Бассейн (чаша 6х3 м с противотоком) — становится стандартом для новых садов.
-
Центр игровой поддержки и инклюзии.
-
Кабинеты специалистов (логопед, психолог, медблок).
-
Подземный или встроенно-пристроенный паркинг для персонала (10-15 машиномест).
-
-
-

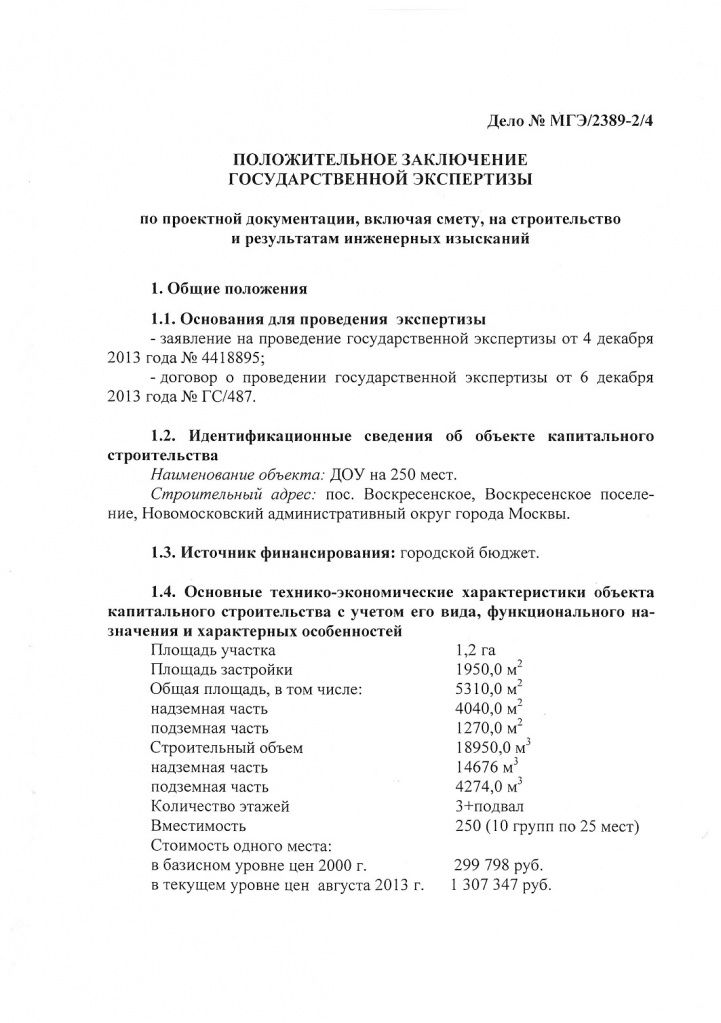

Государственная экспертиза: Проводится Мосгосэкспертизой в ускоренном порядке для городских объектов.
Этап 2: Согласования (оптимизированный процесс)
Благодаря единому заказчику многие согласования проходят внутри городского контура:
-
Москомархитектура: Согласование АГР (архитектурно-градостроительного решения).
-
Мосгосстройнадзор: Выдача разрешения на строительство.
-
Получение заключений Роспотребнадзора и МЧС по г. Москве (процедура максимально формализована для типовых проектов).
Этап 3: Строительство (максимальный контроль и скорость)
-
Подрядчик: Определяется на электронном аукционе. Им станет одна из ведущих строительных компаний России, имеющая допуск к работам на объектах капитального строительства Москвы (например, ПИК, «ЛСР», «Группа Эталон» или крупные специализированные подрядчики).
-
Технологии «Московской скорости»:
-
Полносборный или монолитный каркас с индустриальными фасадными решениями.
-
Заводская готовность инженерных систем (поставляются блоками).
-
Цифровизация стройки: BIM-моделирование, онлайн-видеонаблюдение, датчики контроля параметров.
-
Круглогодичный график работ.
-
-
Контроль: Общественный (родительские советы, «Активный гражданин»), строительный контроль заказчика, авторский надзор, контроль со стороны Объединения административно-технических инспекций (ОАТИ).
Этап 4: Оснащение и ввод в эксплуатацию
-
Оснащение «под ключ»: Проводится по отдельным контрактам с поставкой полного комплекта мебели, интерактивного и игрового оборудования, робототехники, спортивного инвентаря, оборудования для бассейна и пищеблока.
-
Благоустройство: Создание образовательного ландшафта — прогулочные площадки с тематическими зонами (экологическая, спортивная, для изучения ПДД), велодорожки, «умное» освещение.
-
Приемка: Работа межведомственной комиссии во главе с Мосгосстройнадзором. Получение Разрешения на ввод (РнВ).
-
Открытие: Мероприятие с участием Мэра или вице-мэра. Передача на баланс Департамента образования и науки города Москвы и в структуру крупного ГБОУ «Школа №...» (в рамках программы «Школа большого города»).
3. Особенности и «вызовы» в Москве
-
Сверхплотная застройка: Главная сложность — вписать объект в существующий тканевый район, минимизировав неудобства для жителей. Часто требуется строительство подземного паркинга, что удорожает проект на 20-30%.
-
Высочайшие требования к безопасности и качеству: Материалы только с сертификатами, системы «антитеррор», интеграция в систему «Безопасный город».
-
Общественная и медийная повестка: Любая стройка в Москве — на виду. Давление общественности на качество и сроки колоссальное.
-
Стоимость: Максимальная в стране. Ориентир: от 600 млн до 1.2 млрд рублей (зависит от локации, наличия паркинга, сложности участка).
-
Эксплуатационные требования: Будущий сад должен соответствовать Московскому стандарту дошкольного образования, что подразумевает высококвалифицированный персонал и готовность работать с высокотехнологичным оборудованием.
4. Где искать информацию (ключевые источники)
-
Официальный сайт Мэра Москвы (mos.ru): Разделы «Строительство», «Образование», «Реновация». Прямые трансляции заседаний, где утверждают АИП.
-
Сайты префектур административных округов (Троицкий и Новомосковский — для Новой Москвы).
-
Портал «Активный гражданин»: Опросы по оснащению и названию новых объектов.
-
Сайт «Наш город»: Для контроля за ходом строительства и подачи жалоб.
-
Портал госзакупок (ЕИС): Конкурсы на строительство и оснащение.
Вывод: Строительство детского сада на 250 мест в Москве — это высокотехнологичный «конвейерный» проект, реализуемый по отлаженным регламентам городского хозяйства. Основные сложности носят не административный, а инженерно-градостроительный характер (работа в условиях плотной застройки). Успех гарантирован финансовыми и управленческими ресурсами города, но требует безупречной координации между девелопером, подрядчиком и будущим оператором (школой). Это проект-«витрина», отражающий амбиции Москвы как современного мегаполиса.
