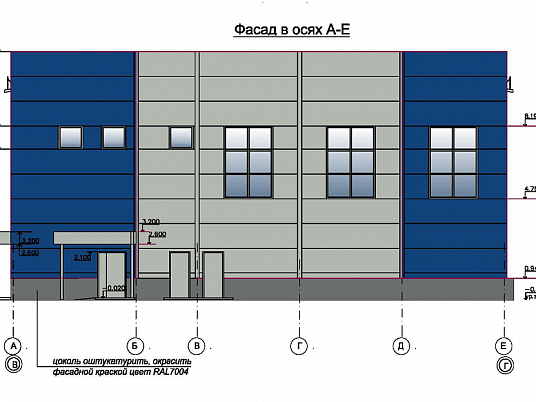

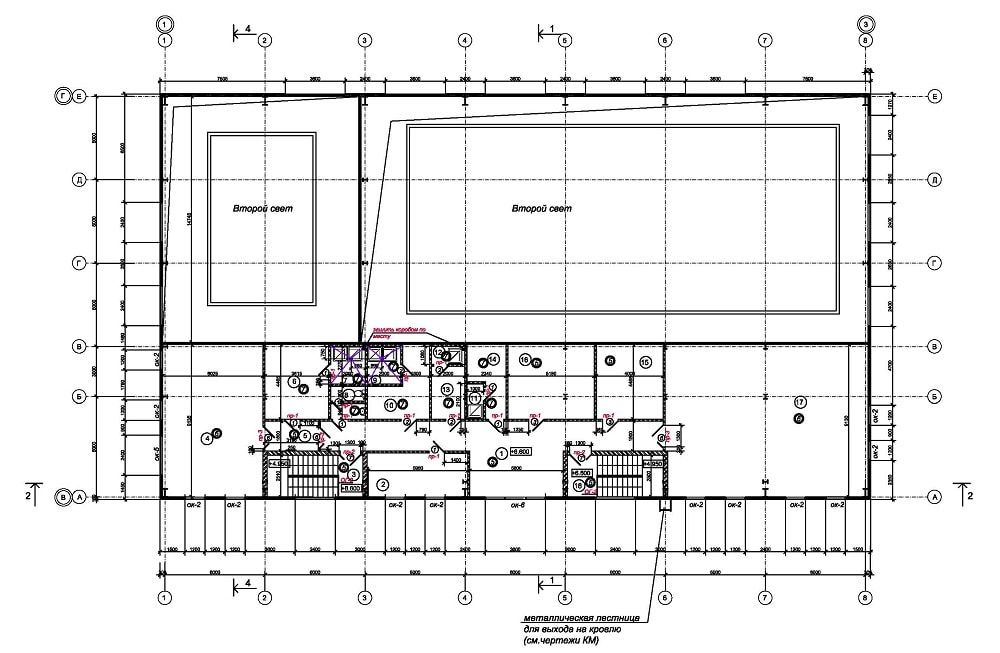

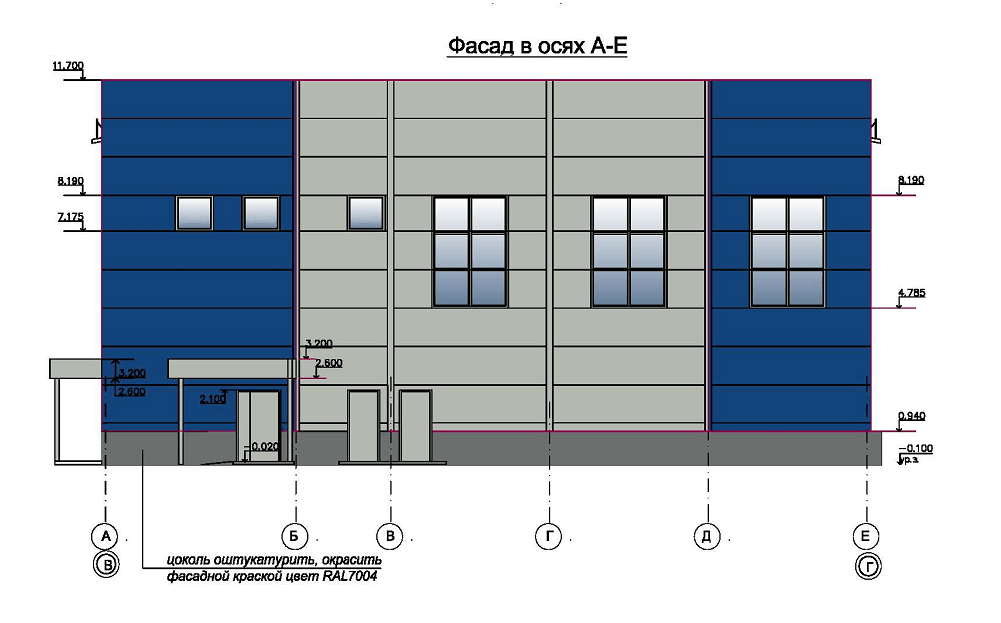

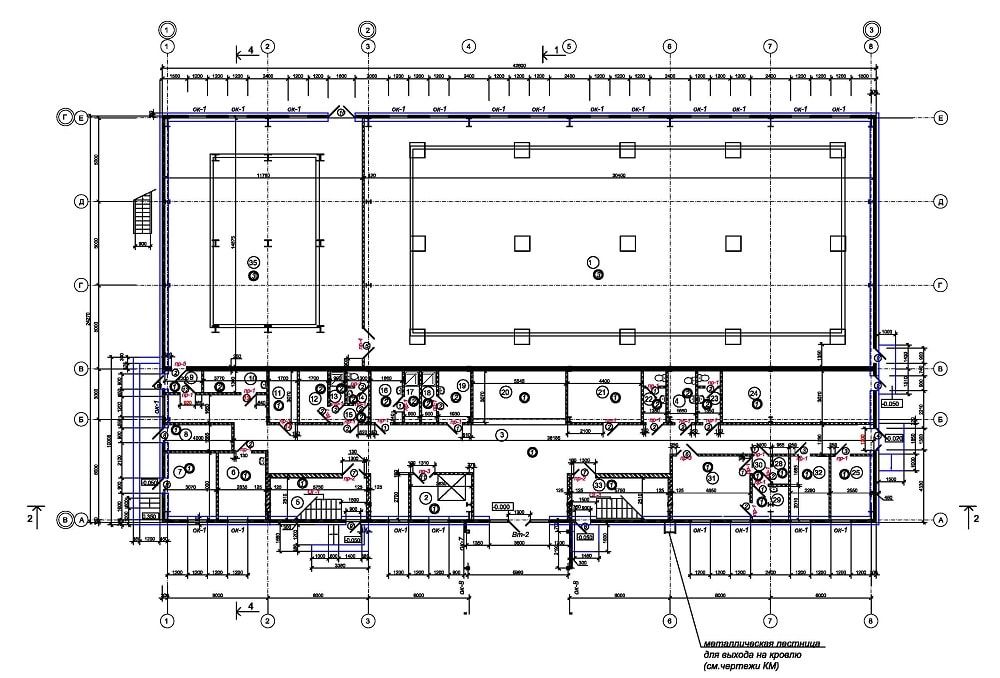

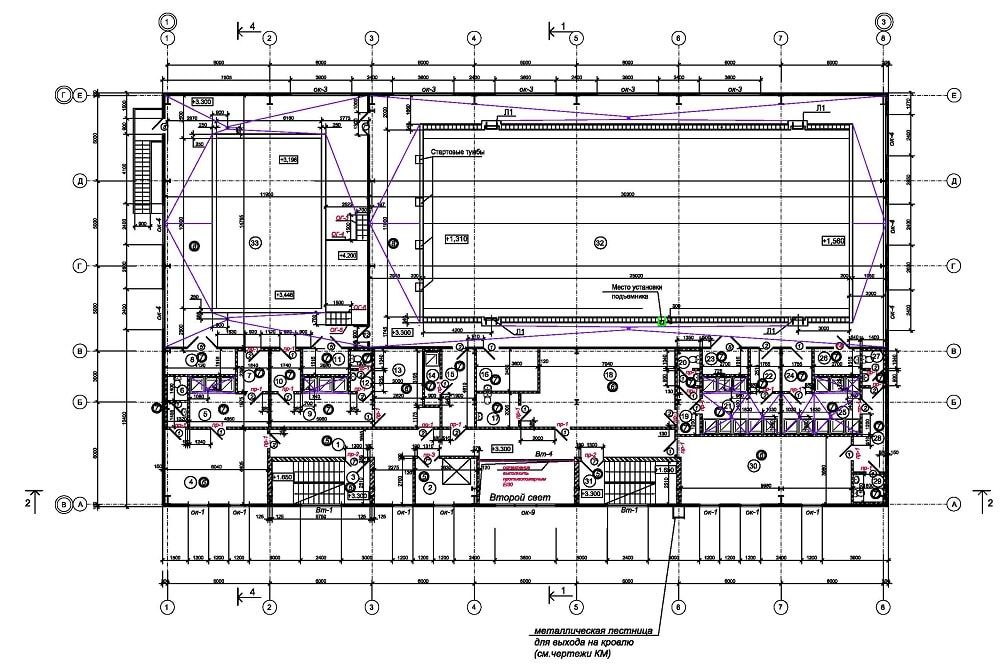

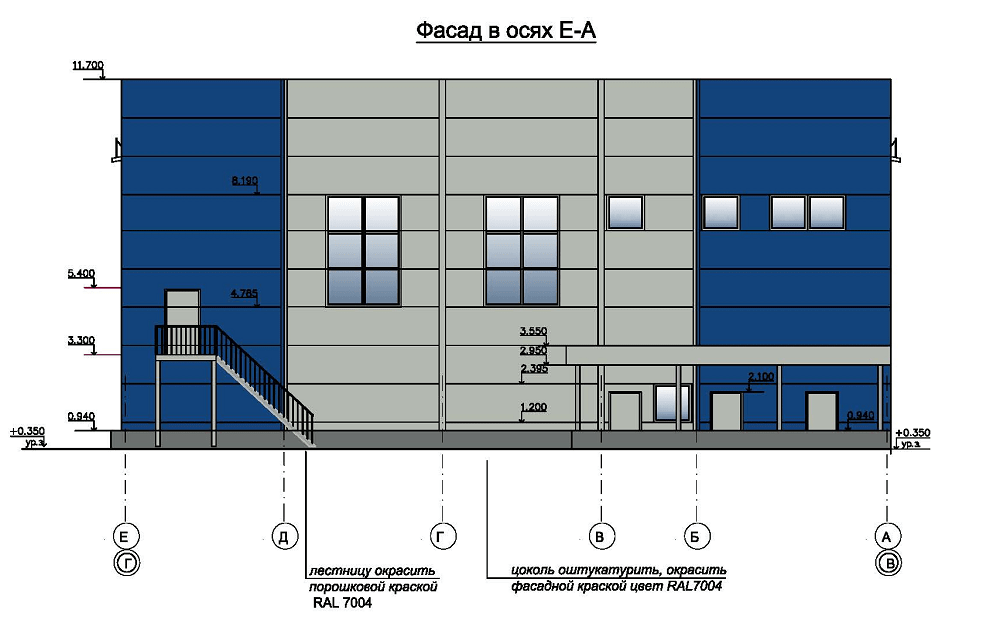

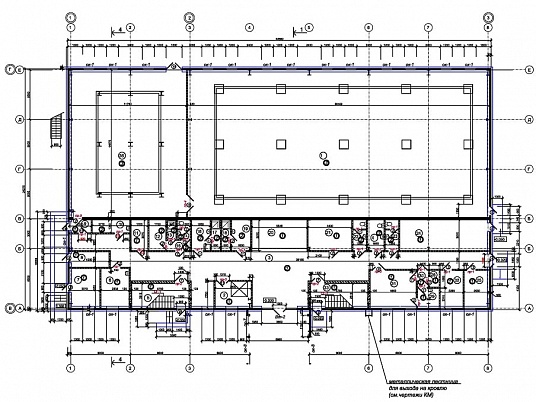

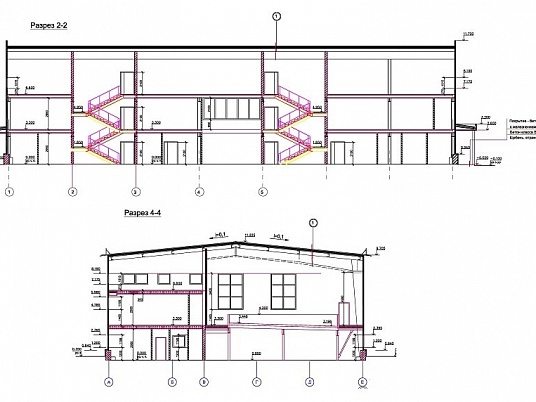

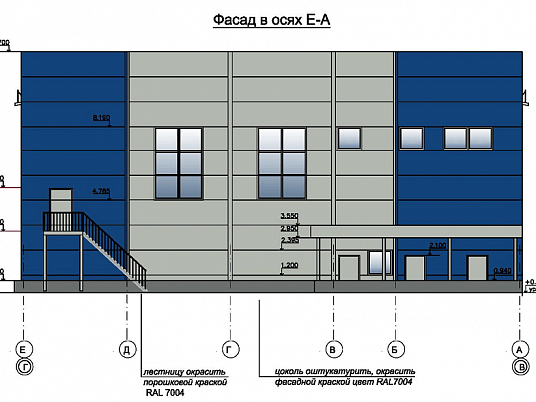

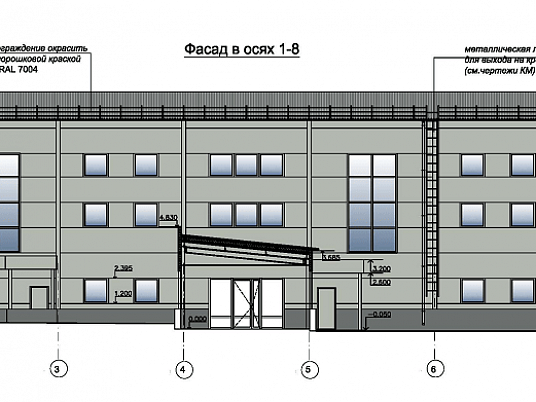

Конструктивно здание выполнено из несущего каркаса на черном металле и ограждающих стеновых и кровельных сэнвич панелей. Проект повторного применения для привязки и строительства спортивного центра с двумя плавательными бассейнами и вспомогательными помещениями, общая площадь здания бассейна составляет 1887 кв.м. Первый бассейн с 4-мя дорожками по 25 метров и глубиной 1,3 - 1,6 метров, второй - детский с габаритными размерами 6 х 10 метров и глубиной 0,8 - 1 метр.

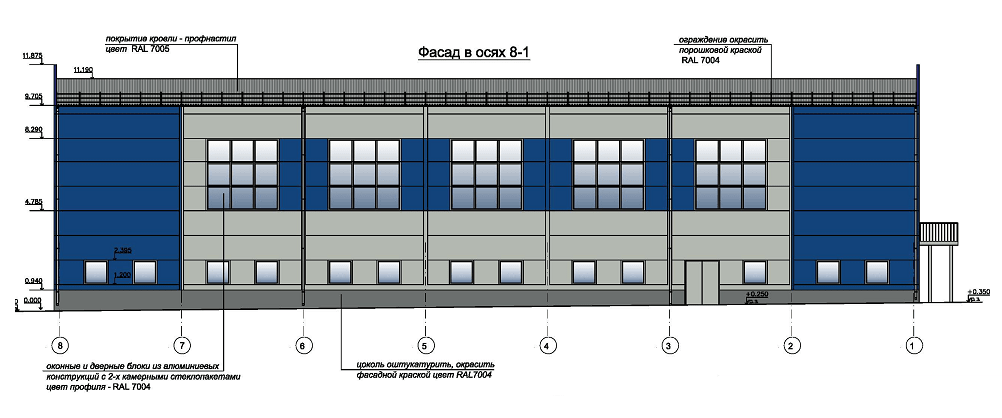

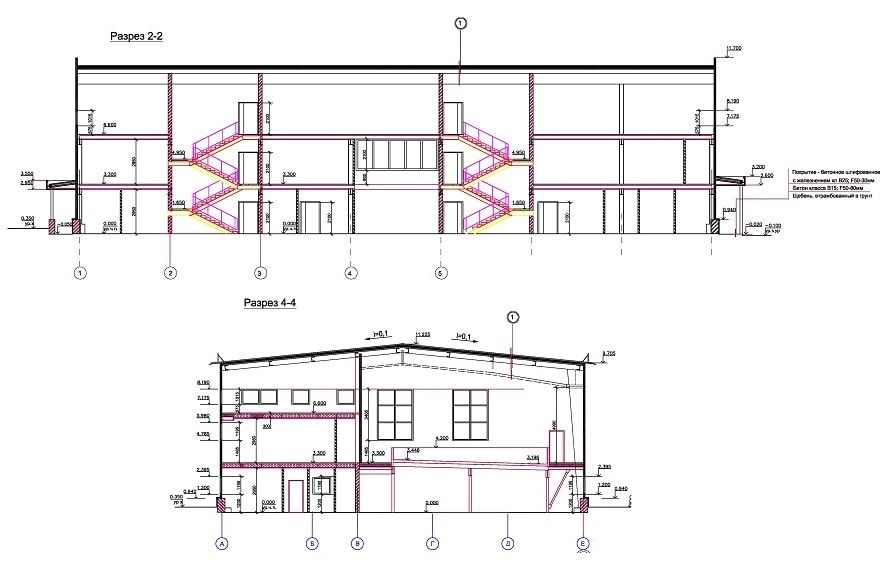

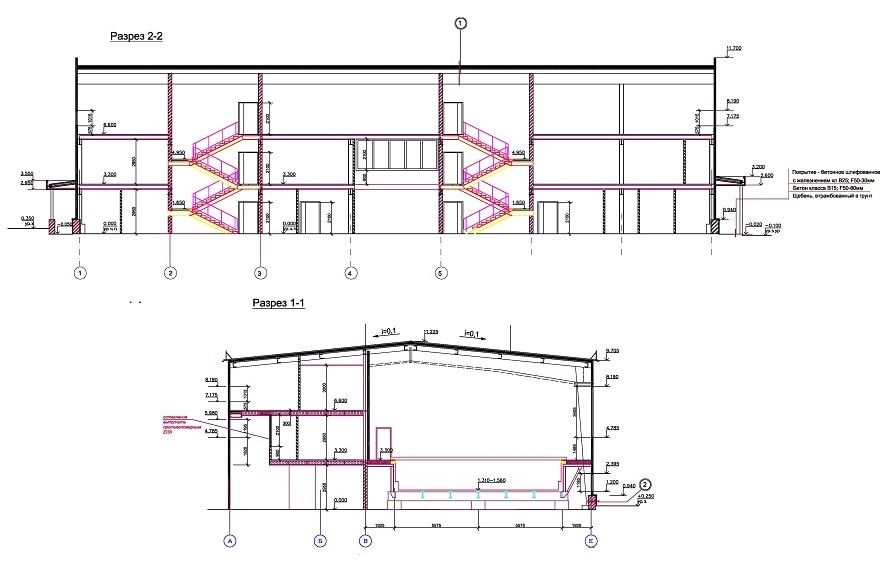

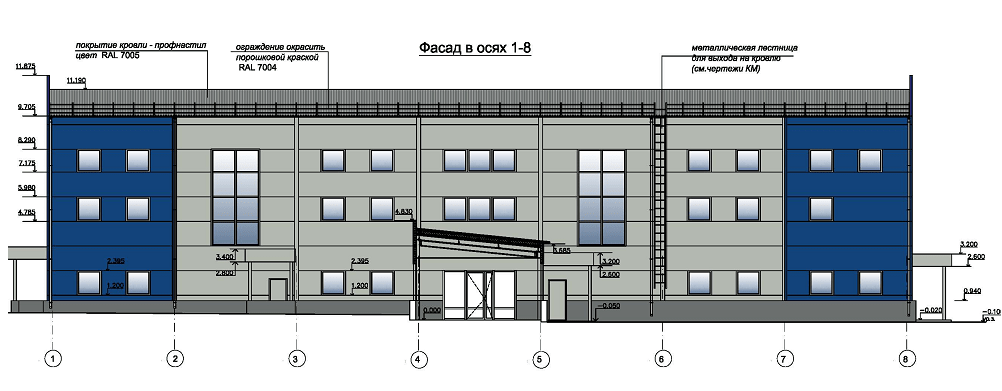

Конструктивно здание выполнено из несущего каркаса на черном металле и ограждающих стеновых и кровельных сэнвич панелей по типовому проекту, общие габариты здания плавательного бассейна составляют 24,7 х 42,8 м, помещения выполнены с переменной внутренней этажностью 1-3 этажа.
Цели и масштабы проекта
-
Полное технологическое перевооружение: Замена всего жизненного цикла воды (системы рециркуляции, фильтрации, дезинфекции, подогрева) и микроклимата (вентиляция, осушение).
-
Повышение энергоэффективности: Снижение эксплуатационных расходов за счет современных систем (рекуперация, тепловые насосы, LED).
-
Приведение к актуальным нормативам: Жесткие требования Роспотребнадзора, МЧС (особенно после трагедий), новых СП (сводов правил).
-
Расширение функционала и комфорта: Добавление SPA-зоны, детских чаш, аквапаркового оборудования, современных трибун, медиасистем.
-
Капитальный ремонт несущих конструкций и отделки: Восстановление или замена изношенных элементов здания.
Ключевые этапы реконструкции
Фаза 0: Глубокий аудит и концепция (2-4 месяца)
-
Комплексное инженерное обследование:
-
Чаша бассейна: Испытание на герметичность, определение состояния бетона и гидроизоляции (георадар, ультразвук).
-
Инженерные системы: Детальный анализ работы и износа ВОДОПОДГОТОВКИ, ВЕНТИЛЯЦИИ, электроснабжения. Энергоаудит.
-
Конструктивы: Состояние ферм, колонн, фундаментов.
-
-
Анализ соответствия нормам: Выявление всех несоответствий СП 310.1325800.2017 (Бассейны), СанПиН 1.2.3685-21, правилам МЧС.
-
Разработка технико-экономической концепции (ТЭО): Определение целей, объемов работ, принципиальных решений и предварительной стоимости.
Фаза 1: Проектирование (6-10 месяцев)
Проект будет максимально сложным и обязательно пройдет государственную экспертизу.
Ядро проекта — технологические и инженерные разделы:
-
ТХ (Технологические решения): Подробная схема работы обновленного центра, технологические цепочки, расстановка нового оборудования.
-
АР (Архитектурные решения): Перепланировка с разделением потоков (спортсмены, зрители, посетители SPA). Дизайн интерьеров, подбор влагостойких и безопасных материалов.
-
КР (Конструктивные решения):
-
Усиление или полная реконструкция чаши бассейна.
-
Усиление несущих конструкций под новое оборудование (вышки, медиаэкраны).
-
Устройство новых технологических шахт и проемов.
-
-
Инженерные системы (до 60% стоимости проекта):
-
Водоподготовка (самый важный раздел):
-
Новая рециркуляционная схема с расчетом скорости водообмена.
-
Выбор системы фильтрации (песчаные, диатомитовые фильтры).
-
Система дезинфекции: Современный стандарт — комбинированный метод: хлорирование + УФ-облучение (для разрушения хлорамидов) или озонирование + хлорирование. Обязательно автоматическое дозирование и контроль качества воды в реальном времени.
-
Система подогрева воды (теплообменники от ИТП).
-
-
Вентиляция и осушение (критично!):
-
Раздельные системы для зоны ванны, трибун, вспомогательных помещений.
-
Приточно-вытяжная вентиляция с рекуперацией тепла.
-
Автоматическая система осушения для поддержания влажности 50-65%. Расчет точки росы.
-
Правильная организация вытяжки — из нижней зоны у зеркала воды.
-
-
Электроснабжение: Повышение категории надежности до I или II. Обязателен резервный ввод (АВР) и дизель-генератор (ДГУ). Современное энергоэффективное освещение (в т.ч. подводное).
-
ВК (Водоснабжение и канализация): Учет больших объемов воды на подпитку и промывку фильтров. Возможна система оборотного водоснабжения для технических нужд.
-
Противопожарные системы: АПС, СОУЭ, АУПТ (водяное дренчерное или тонкораспыленной воды). Система дымоудаления из залов и трибун.
-
Фаза 2: Согласования (4-8 месяцев)
-
Государственная экспертиза проектной документации.
-
Роспотребнадзор (ключевое согласование): Получение Санитарно-эпидемиологического заключения на новую технологическую схему.
-
МЧС: Согласование проектов противопожарной защиты.
-
Органы архитектуры: Согласование изменений фасада (если есть).
Фаза 3: Организация и проведение работ (12-20 месяцев)
-
Сложность: Работы на действующем объекте или с частичным закрытием. Требуется детальный ПОС (Проект организации строительства) и ППР (Проект производства работ).
-
Последовательность (принципиальная):
-
Подготовка временной инфраструктуры (временные раздевалки, ИТП, электроснабжение).
-
Опорожнение и реконструкция чаши бассейна (самый ответственный этап).
-
Демонтаж старых инженерных систем.
-
Параллельно: Реконструкция общественных зон (вестибюль, трибуны).
-
Монтаж новых инженерных систем (сначала сети, потом оборудование).
-
Пуско-наладочные работы, комплексное испытание.
-
Отделочные работы, благоустройство.
-
-
Особые требования: Контроль микроклимата в строящемся объекте (температура, влажность) для правильного набора прочности материалов.
Специфические технологические решения при реконструкции
-
Реконструкция чаши: При серьезных повреждениях — демонтаж старой чаши и заливка новой по современным стандартам с использованием гидроизоляционных добавок в бетон и мембранной гидроизоляции. Либо устройство новой чаши из нержавеющей стали внутри старого контура.
-
Утилизация тепла: Внедрение тепловых насосов для утилизации тепла от:
-
Обратки системы подогрева воды.
-
Вытяжного воздуха из зоны бассейна.
-
Воды, сливаемой при промывке фильтров.
-
-
Автоматизация и диспетчеризация (BMS/BAS): Единая система управления всеми инженерными системами (водоподготовка, вентиляция, освещение, электроснабжение) с удаленным доступом и прогнозированием отказов.
-
Системы безопасности: Современные противоточные системы, датчики движения на дне, видеонаблюдение за чашей.
Ориентировочные сроки и бюджет (2024)
-
Сроки полного цикла (от аудита до открытия): 2 – 3,5 года.
-
Бюджет реконструкции "под ключ" (строительные работы + инженерия + оборудование, без оснащения FF&E):
-
Комплексная модернизация (средний уровень): от 100 000 до 160 000 руб./кв.м.
-
Премиум-реконструкция (с полной заменой чаши и внедрением «зеленых» технологий): от 160 000 до 250 000+ руб./кв.м.
-
-
Пример для центра 5000 м² (с 50-м бассейном): ~500 млн – 1,25 млрд руб. в зависимости от уровня.
Ключевые риски и управление ими
-
Обнаружение катастрофических дефектов чаши после вскрытия. Мит: Глубокое обследование с применением дефектоскопии, закладка резерва в 25-30% на непредвиденные работы.
-
Срыв сроков из-за длительных согласований с Роспотребнадзором. Мит: Параллельное прохождение экспертиз, привлечение аккредитованных экспертов на этапе проектирования.
-
Невозможность отключения объекта на время работ. Мит: Разработка уникального ПОС с поэтапным вводом/выводом зон из эксплуатации, строительство «объекта в объекте».
-
Рост стоимости оборудования и материалов. Мит: Жесткие контракты с фиксацией цен, работа с прямыми поставщиками.
Итог: Критерии успеха
Реконструкция спортивного центра с бассейном — это проект для междисциплинарной команды высшего уровня. Требуются:
-
Генпроектировщик с портфолио реконструированных бассейнов и знанием последних норм.
-
Технологический субподрядчик (специалист по водоподготовке и вентиляции бассейнов).
-
Генподрядчик с опытом работы на объектах с особыми санитарными требованиями (бассейны, чистые помещения).
-
Технический заказчик, контролирующий весь процесс от аудита до пусконаладки.
Финансовая цель: не просто отремонтировать, а создать современный, энергоэффективный и технологичный актив с низкой стоимостью владения и высокой привлекательностью для посетителей, соответствующий международным стандартам (например, FINA для спортивных бассейнов). Реконструкция спортивного центра с плавательным бассейном — это высший пилотаж в строительстве, требующий комплексного подхода к технологиям, безопасности и эксплуатации. Это не просто ремонт здания, а перезапуск сложнейшего технологического объекта.
