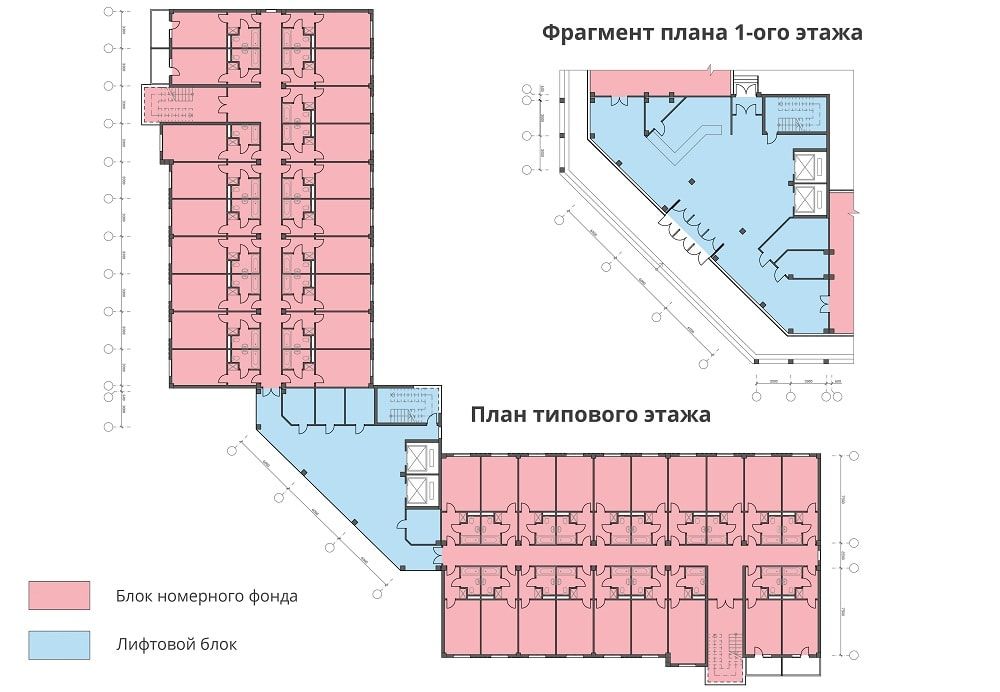

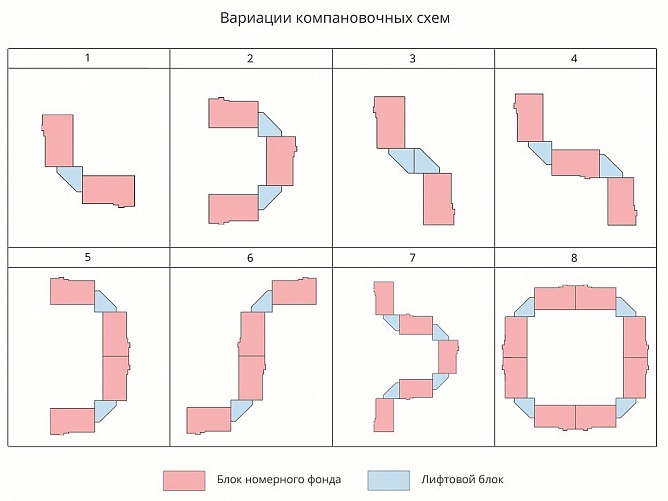

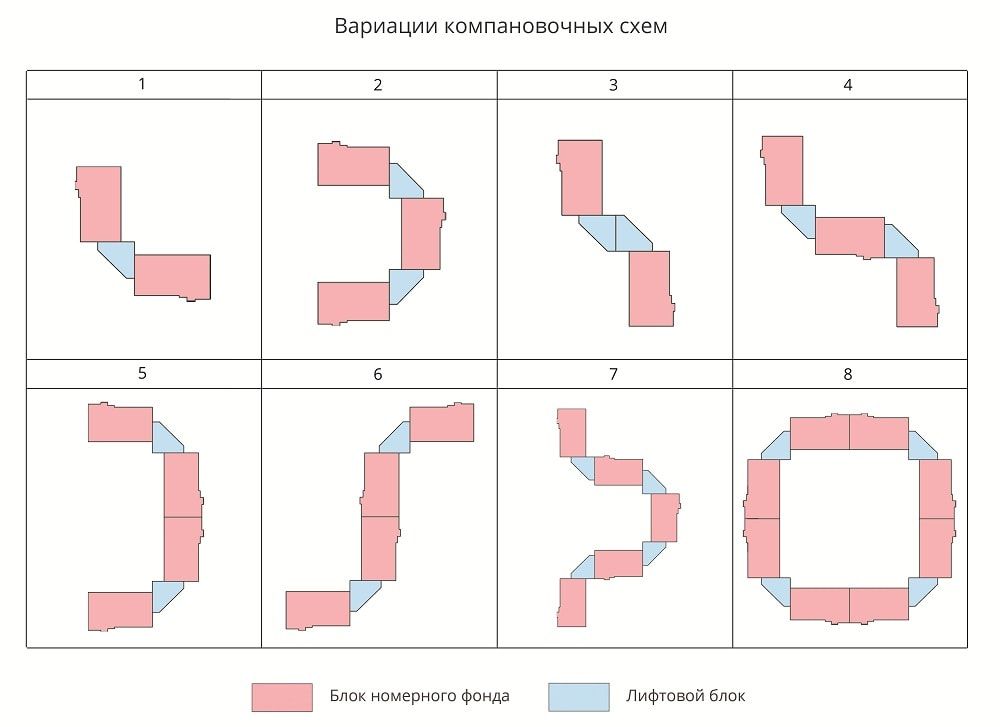

Гостиничный комплекс спроектирован на основе гибкой объемно-планировочной схемы. Проект строительства гостиницы в Москве представляет собой композицию из двух типов унифицированных модулей - модуля с номерным фондом и связующего лифтового модуля.
Строительство гостиницы модульного типа в Москве — это инновационный, но крайне сложный в реализации проект на стыке технологий, градостроительства и гостиничного бизнеса. Модульное строительство (изготовление блок-модулей на заводе с последующей сборкой на площадке) противоречит многим устоявшимся нормам плотной московской застройки, но имеет уникальные преимущества. Вот детальный анализ.
1. Ключевые особенности и бизнес-логика модульной гостиницы
-
Суть технологии: Готовые комнаты или блоки комнат (санузел, отделка, мебель, инженерные сети) производятся на заводе, доставляются на стройплощадку и монтируются на подготовленный фундамент/каркас как конструктор. Это не бытовка, а полноценное капитальное здание из модулей.
-
Зачем это в Москве?
-
Скорость: Сокращение сроков строительства на 40-60%. Гостиница на 100 номеров может быть построена за 6-12 месяцев вместо 18-24.
-
Контроль качества: Заводские условия производства.
-
Минимизация строительного мусора и неудобств для окружения (важно в плотной застройке).
-
-
Идеальные сценарии применения в МСК:
-
Бюджетный/эконом-сегмент (формат капсульного отеля или хостела) у транспортных узлов (вокзалы, аэропорты, у метро за МКАД).
-
Временное размещение на период крупных событий или при реконструкции основной гостиницы.
-
Корпоративные гостиницы на территории промзон/бизнес-парков.
-
Быстрое расширение существующей гостиницы (надстройка этажей из модулей).
-
2. Поэтапный план (с акцентом на уникальные сложности)
Фаза 0: Концепция и принципиальная возможность
-
Главный вопрос: «А разрешат ли?» Необходимо на самой ранней стадии провести предварительные консультации с Москомархитектурой и Мосгосстройнадзором. Модульное здание должно быть признано объектом капитального строительства (ОКС), а не временным сооружением. От этого зависит всё.
-

Выбор производителя модулей: Их немного в России, и они должны иметь все сертификаты (ГОСТ, пожарные сертификаты на материалы). Проектирование ведется совместно с заводом.
-
Земля: Участок должен допускать не только размещение здания, но и подъезд и работу тяжелой техники (автокранов) для монтажа. В тесном центре это часто невозможно.
Фаза 1: Проектирование и согласования (ключевой барьер)
-

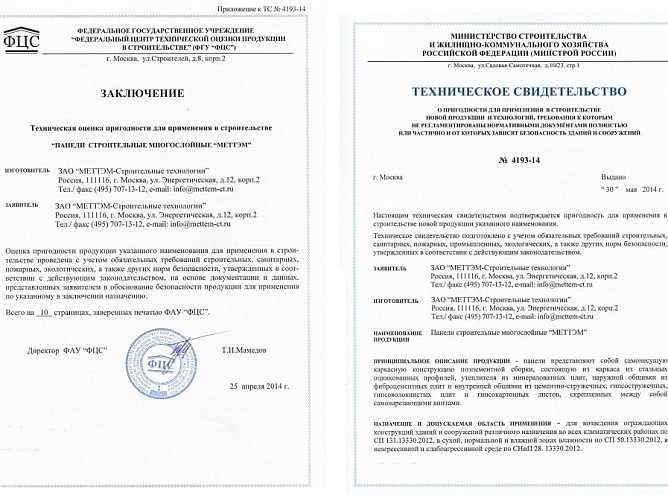

Проектная документация: Разрабатывается в полном объеме, как для обычного здания, но с привязкой к заводским модулям. Должна пройти государственную экспертизу (Мосгосэкспертизу).
-
Ключевые согласования и нормы:
-

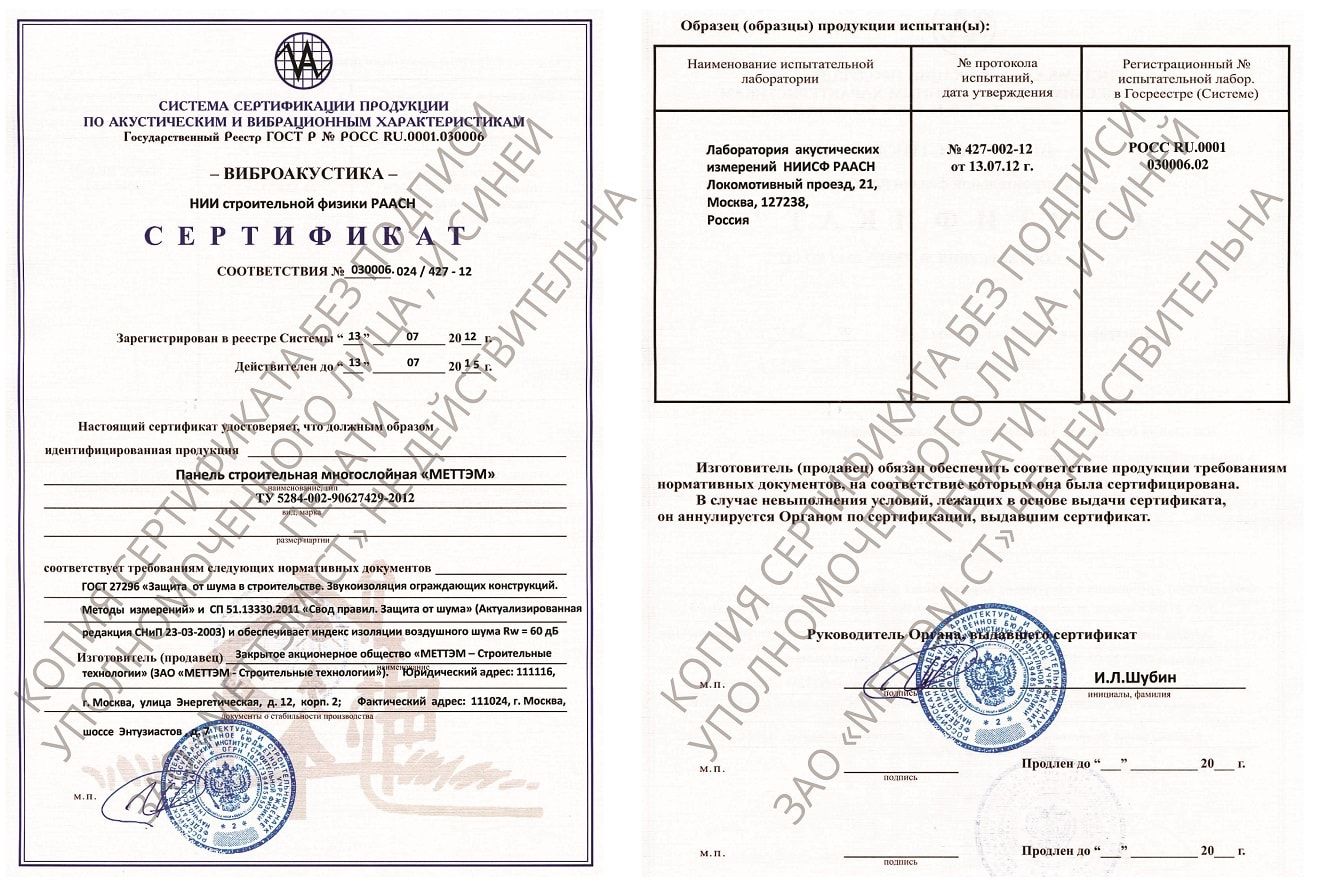

Пожарная безопасность (МЧС): Самый сложный пункт. Стыки между модулями, пожарные отсеки, пути эвакуации, материалы отделки (должны быть сертифицированы) — все это вызывает массу вопросов у проверяющих.
-
Санитарные нормы (Роспотребнадзор): Толщина стен, шумоизоляция между номерами (критически важно!), вентиляция.
-
Градостроительный кодекс и внешний вид: Москомархитектура будет оценивать архитектурный облик. Базовые «коробки» из модулей в центре Москвы не согласуют. Потребуется сложный фасад, который маскирует модульную природу здания.
-
Подключение к сетям: Инженерные коммуникации (вода, канализация, электричество) могут быть частично заложены в модули, но итоговое подключение к городским сетям — стандартная сложная процедура.
-
Фаза 2: Изготовление модулей и подготовка площадки
-
Параллельные процессы:
-
На заводе: Изготовление модулей в цеху. Контроль качества на каждом этапе.
-
На площадке: Устройство фундамента (часто свайно-ростверковый, т.к. модули легче монолита), подведение «островков» инженерных коммуникаций к точкам подключения.
-
-
Логистика: Организация доставки тяжелых габаритных модулей по Москве — отдельная сложная и дорогая задача (согласование маршрутов, время перевозки).
Фаза 3: Монтаж и отделка
-
Монтаж: Установка модулей краном, их стыковка, соединение инженерных сетей.
-
Общестроительные работы: Монтаж общего фасада, крыши, устройство лифтовых шахт (если лифты не в модулях), отделка общественных зон (лобби, ресепшен), которые чаще делаются по традиционной технологии.
Фаза 4: Пусконаладка и получение разрешения на ввод (РнВ)
-
Комиссия Мосгосстройнадзора будет проверять объект так же, как и обычное здание. Факт модульности не дает послаблений.
3. Основные риски и сложности в Москве
-
Нормативно-разрешительный барьер (РИСК №1): Российские СНиПы и правила не адаптированы для современных модульных технологий. Согласующие органы не любят новое и трактуют нормы в пользу традиционных решений. Процесс получения РнВ может затянуться.
-
Ограничение по этажности: В России модульные здания редко бывают выше 5-8 этажей из-за требований к несущему каркасу и сейсмике. Для московской рентабельности земли этого может быть мало.
-
Цена: Экономия на сроках часто нивелируется более высокой стоимостью самих модулей (заводской труд, сталь) и логистики. Итоговая стоимость кв.м. может быть сопоставима или выше монолитного строительства.
-
Стигма и восприятие: Сложность позиционирования объекта как качественной гостиницы, а не «сборного барака». Это влияет на стоимость номеров и заполняемость.
-
Проблема уникальности и дизайна: Создание запоминающегося архитектурного облика с помощью модулей сложно и дорого.
4. Где искать информацию и партнеров
-
Производители модулей: Крупные российские компании (например, «КМК», «Барнео», «Дубльдом»). Изучать их реализованные проекты именно в сегменте гостиниц.
-
Минстрой России: Разрабатывает новые своды правил для модульного строительства. Следить за инициативами.
-
Отраслевые ассоциации: Национальное объединение строителей (НОСТРОЙ), Российская гильдия управляющих и девелоперов (РГУД).
-
Международный опыт: Изучать кейсы из Европы и США, где модульные гостиницы (например, CitizenM, Yotel) уже доказали эффективность.
Итог: Строительство модульной гостиницы в Москве — это пионерский проект для смелых и хорошо подготовленных инвесторов, имеющих прочные связи в согласующих органах. Это не способ сэкономить, а стратегия по сокращению времени выхода на рынок (time-to-market) в условиях быстро меняющегося спроса.
Успех возможен при соблюдении триады:
-
Безупречное юридическое и техническое сопровождение на этапе согласований.
-
Выбор локации, допускающей логистику монтажа.
-
Разработка яркой архитектурной концепции, преодолевающей стигму «времянки».
Это ниша для экспертов, готовых пройти сложный путь первопроходца ради конкурентного преимущества в скорости.
