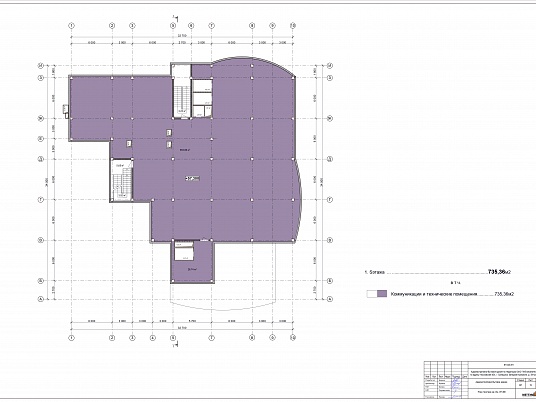

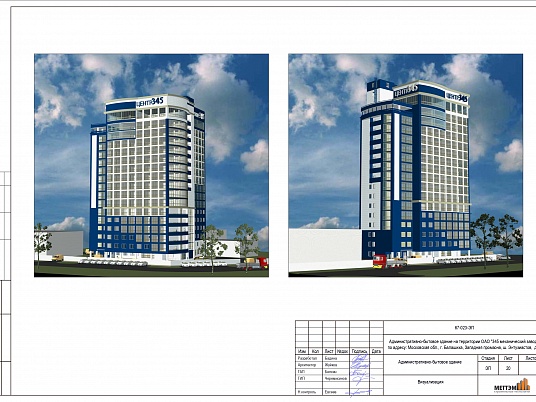

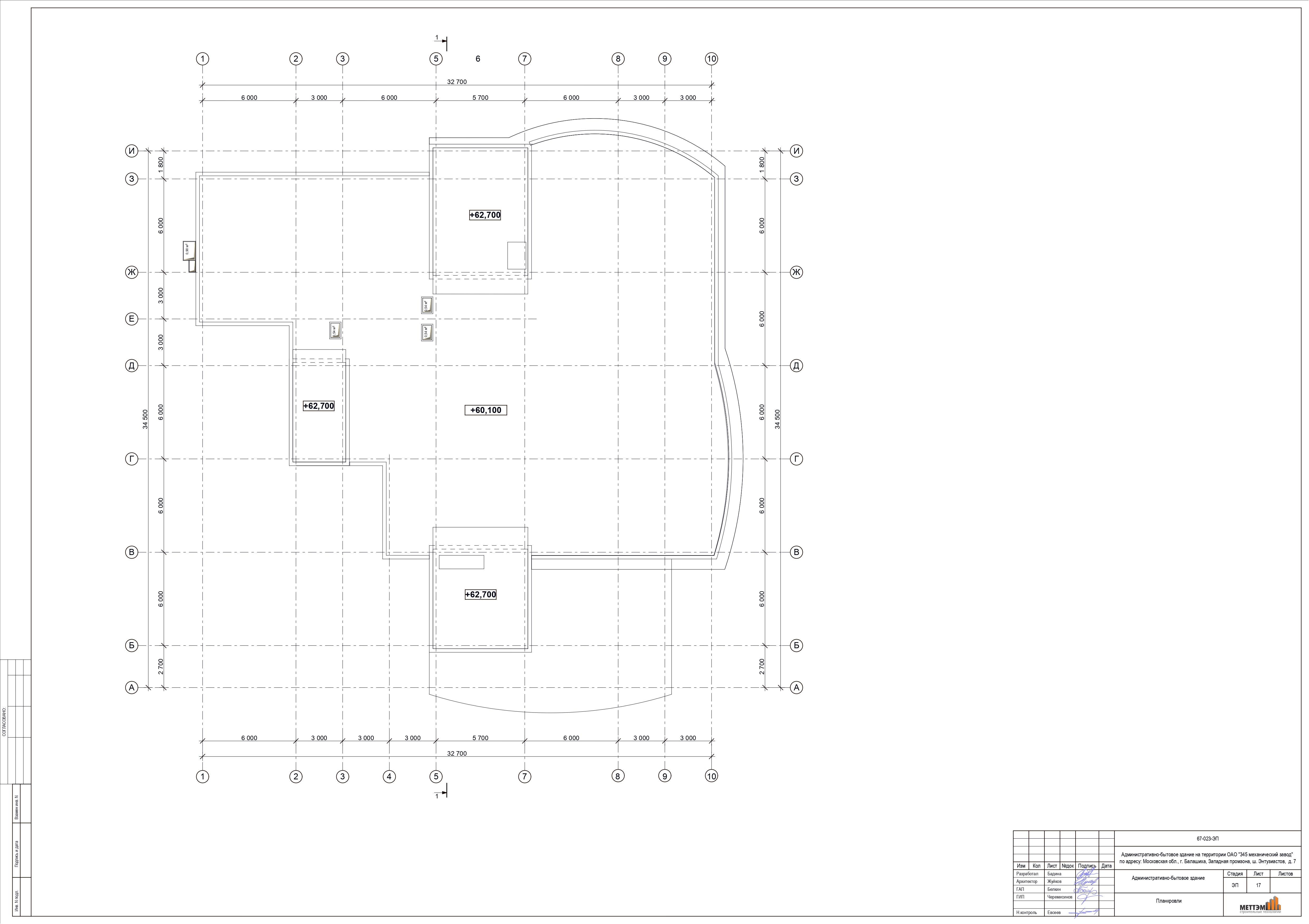

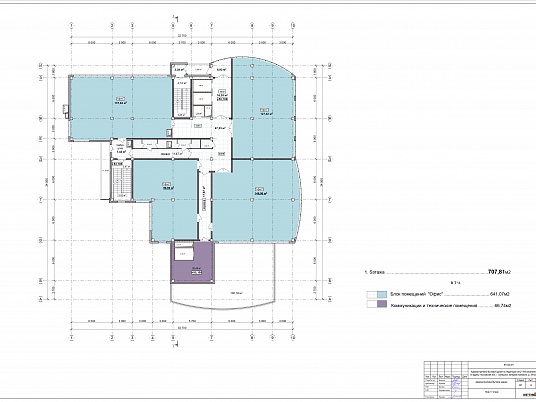

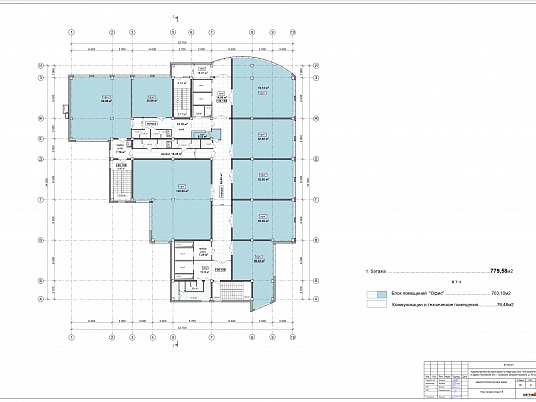

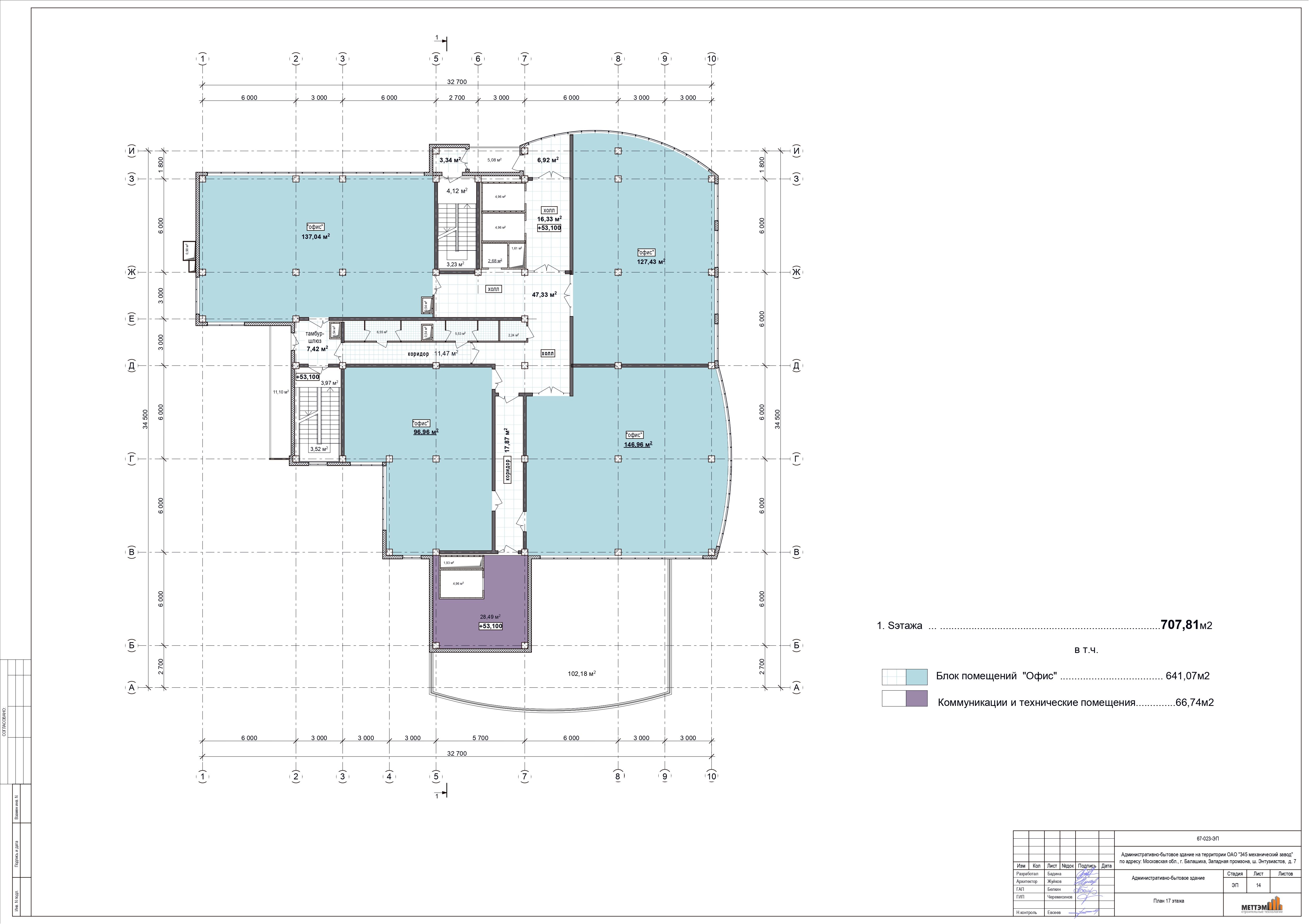

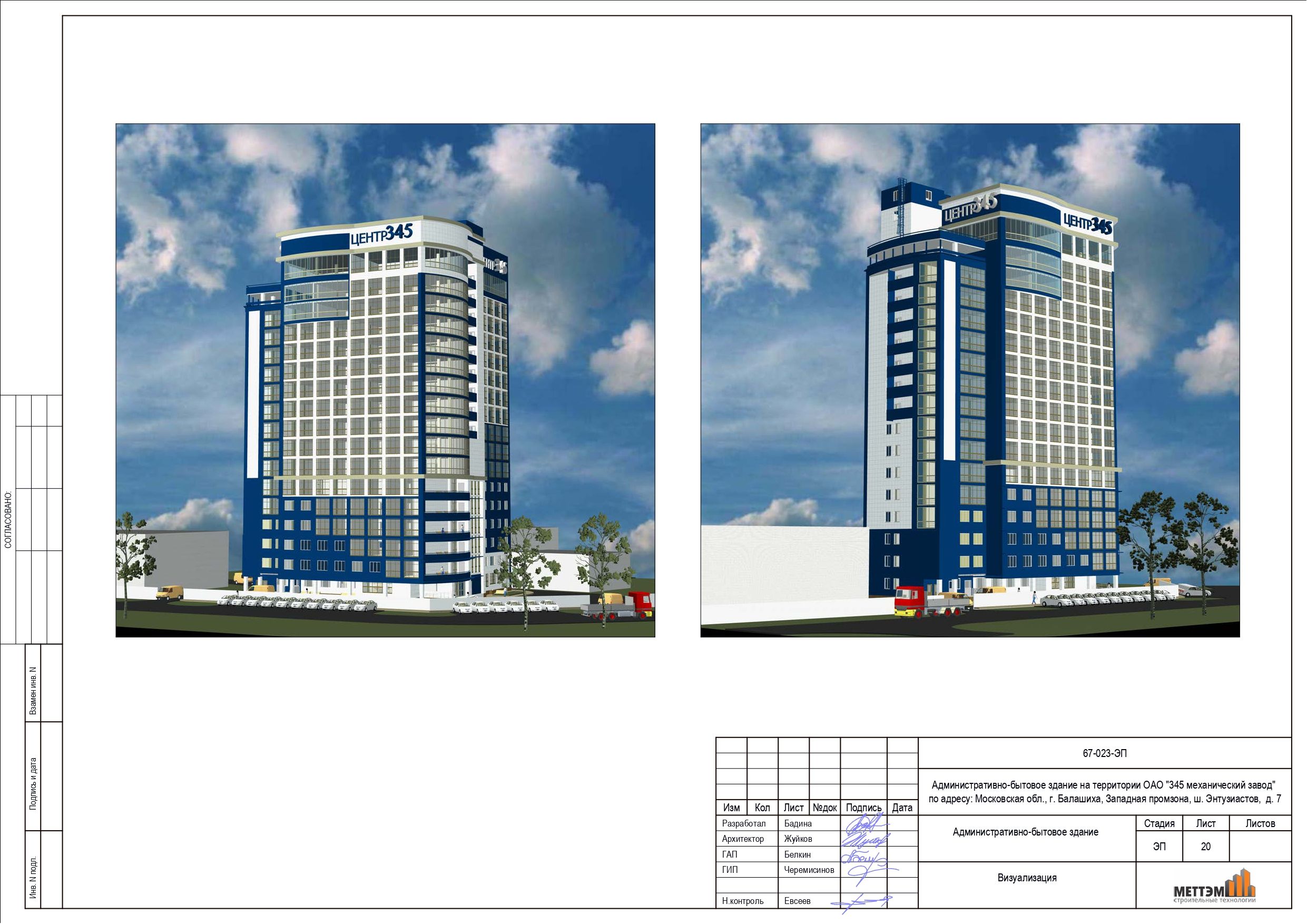

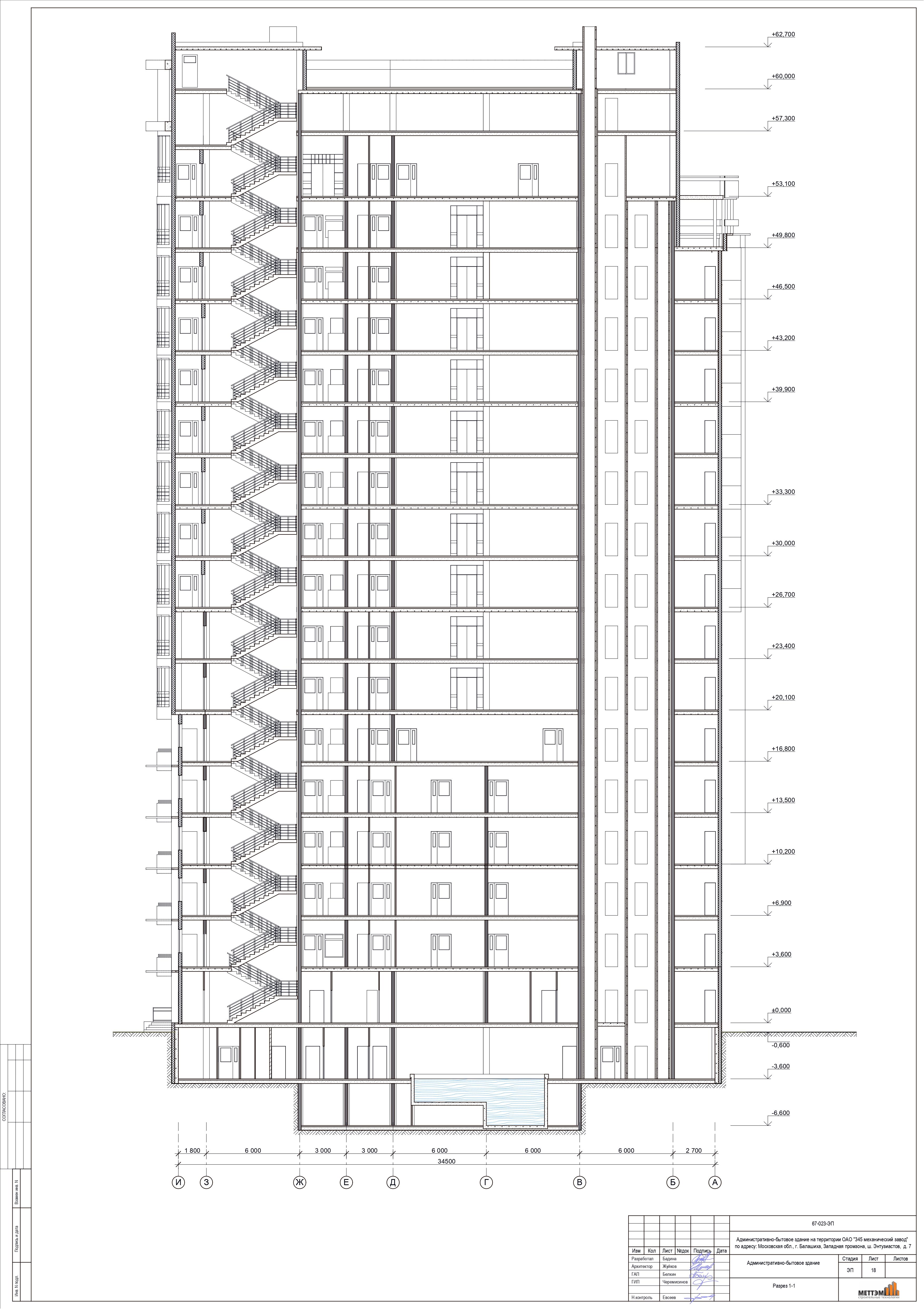

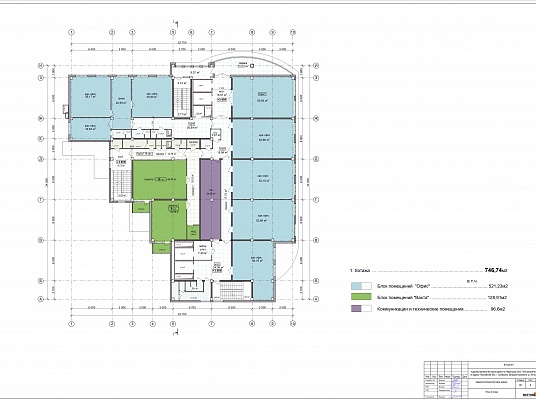

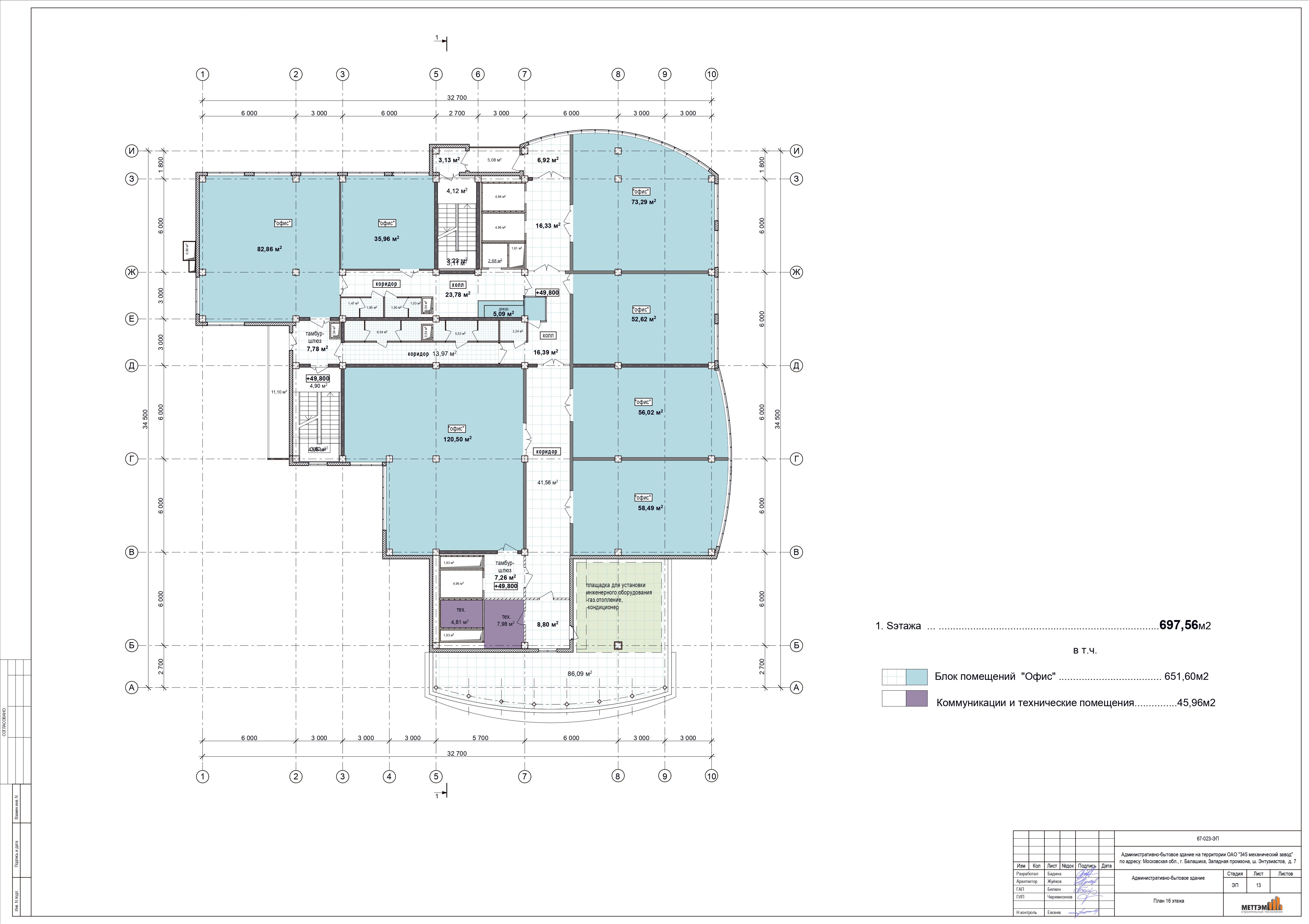

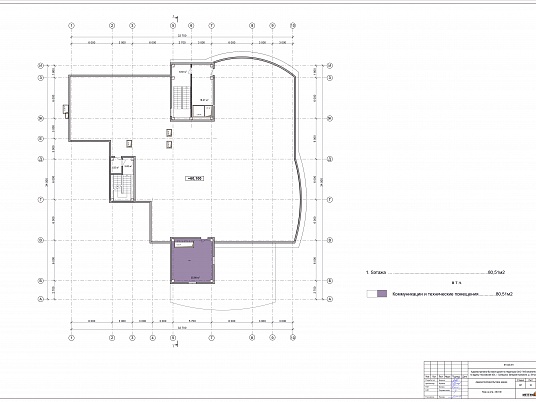

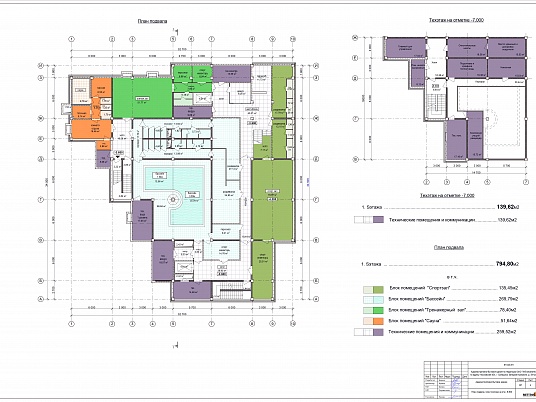

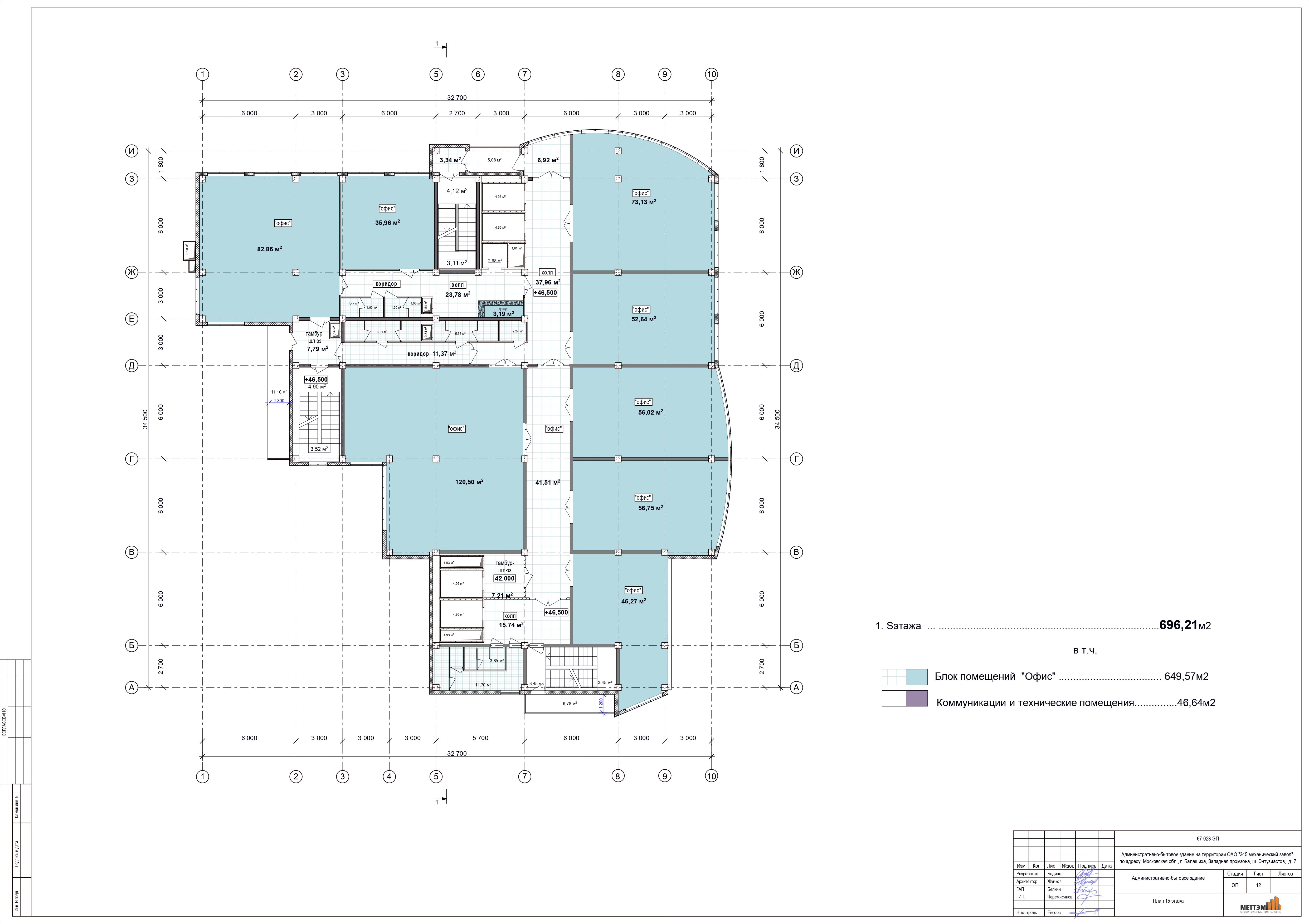

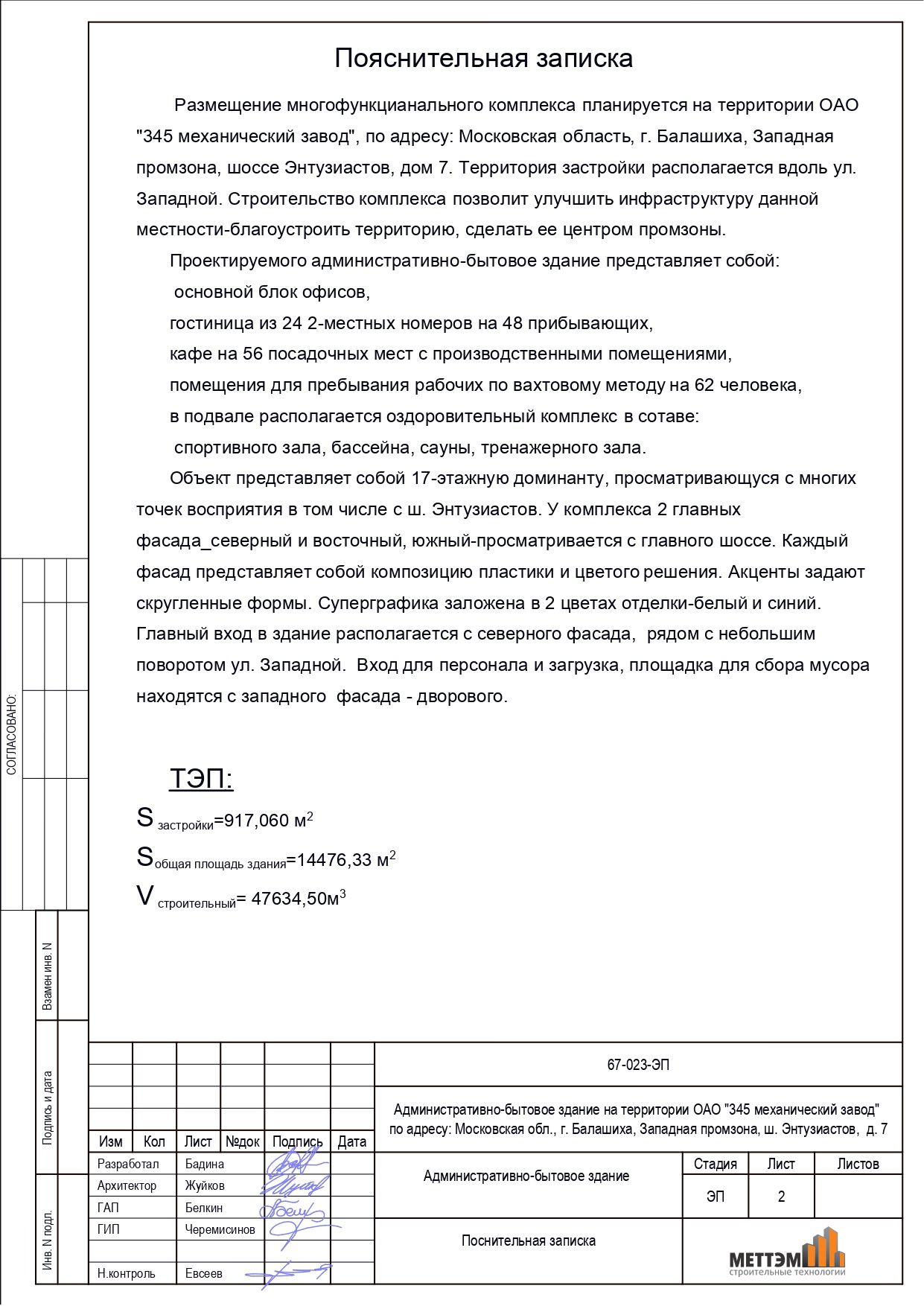

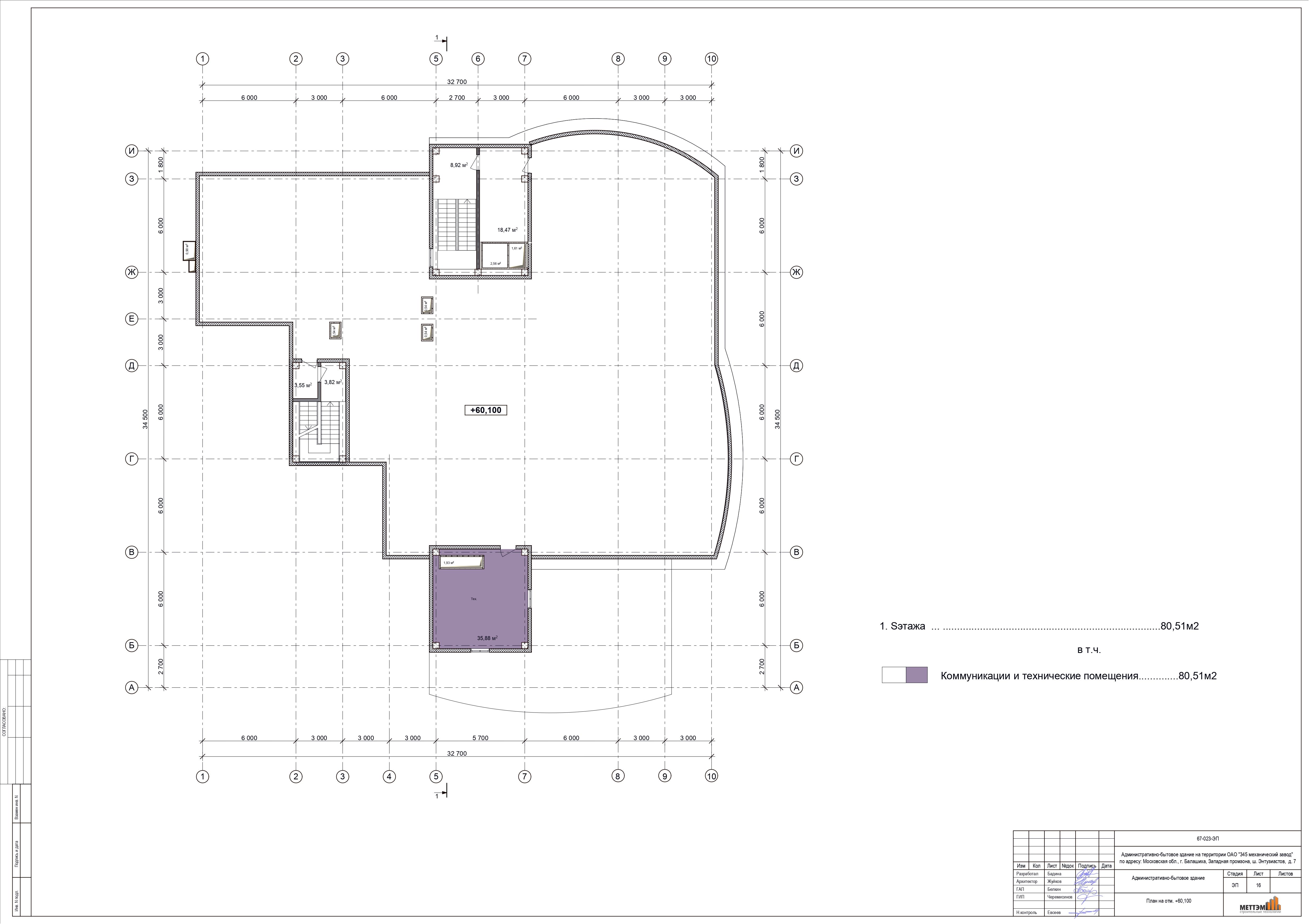

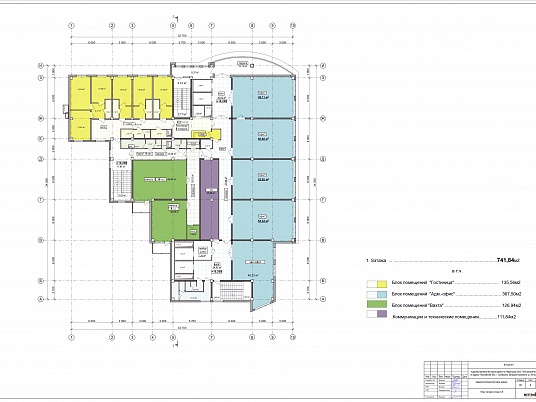

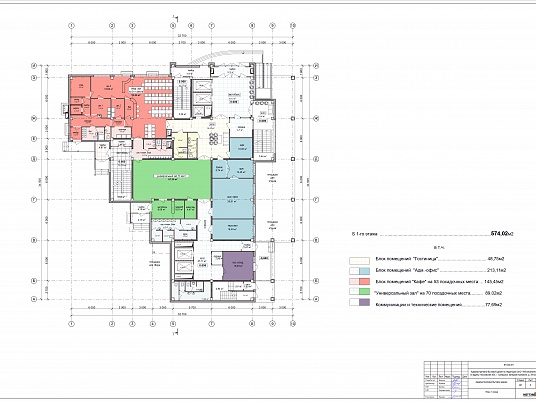

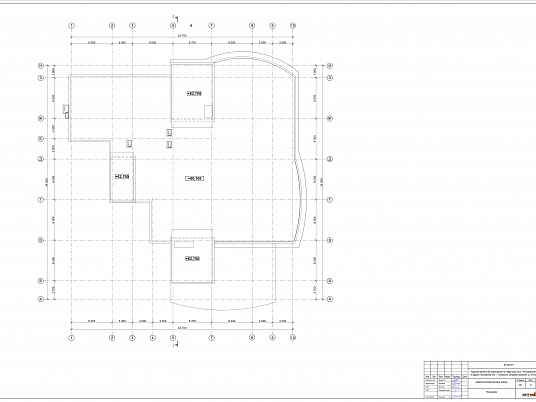

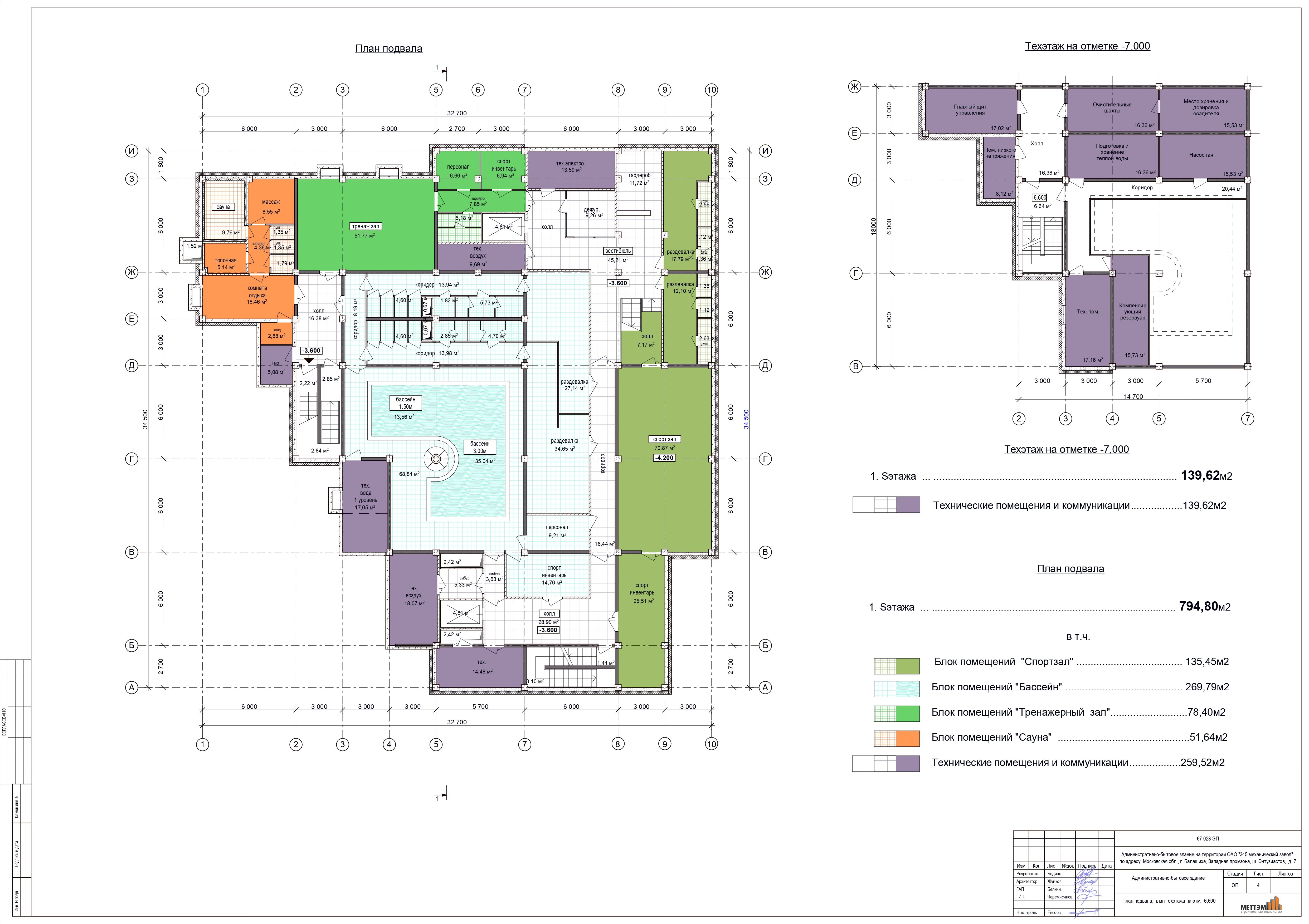

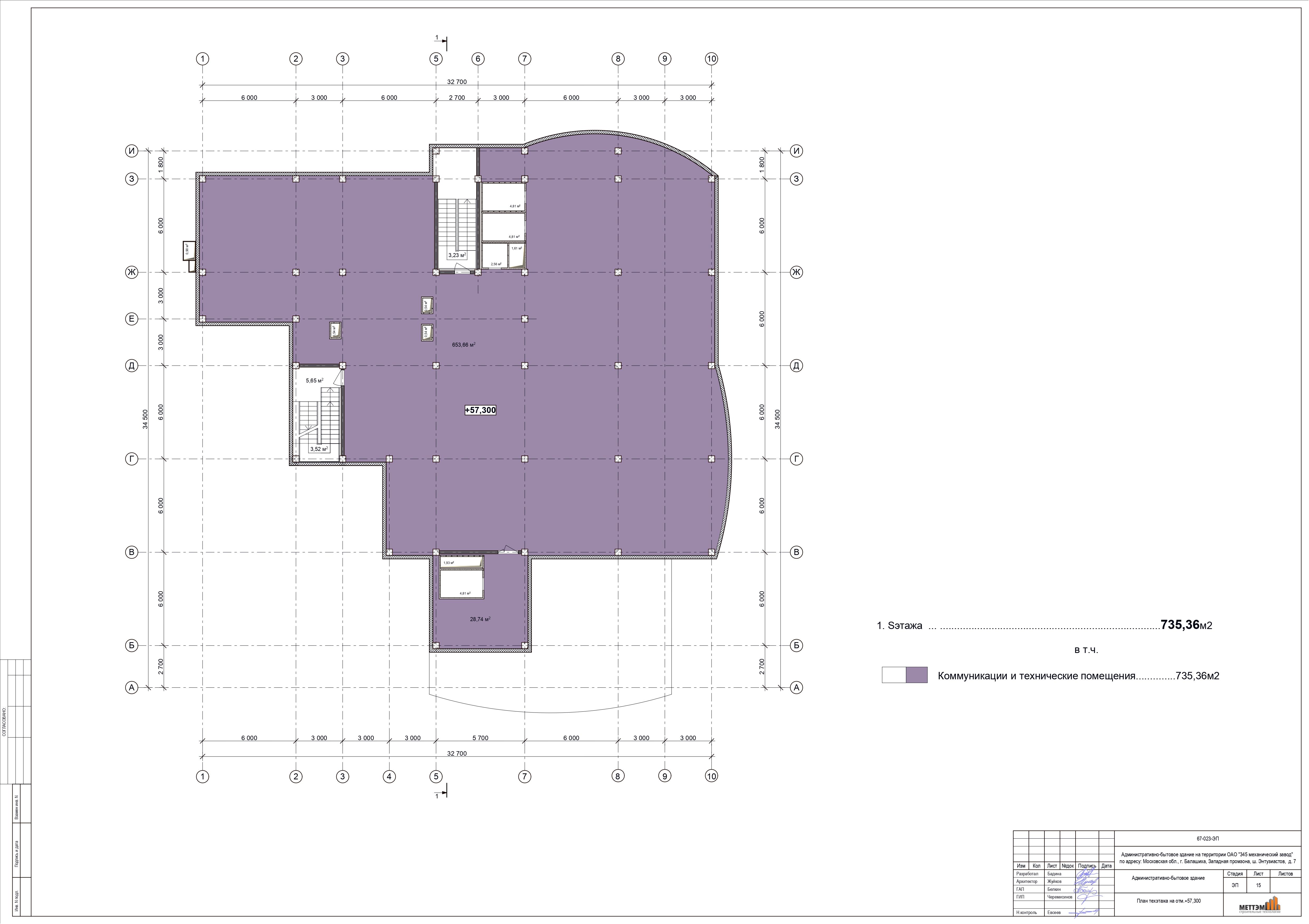

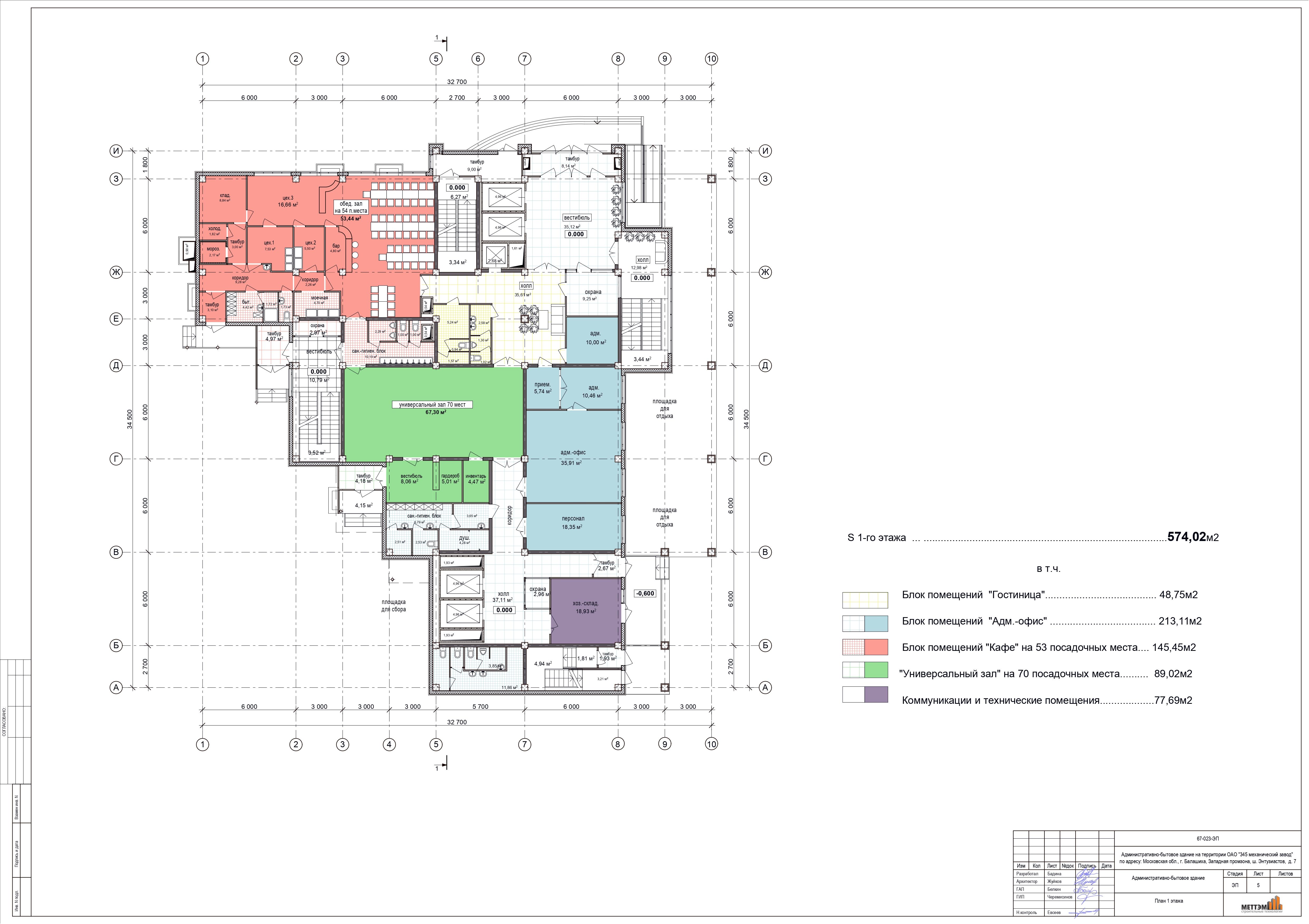

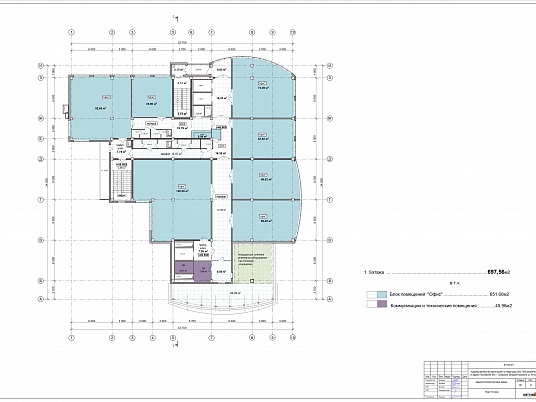

Территория застройки располагается вдоль ул. Западной. Строительство комплекса позволит улучшить инфраструктуру данной местности-благоустроить территорию, сделать ее центром промзоны. Проектируемого административно-бытовое здание представляет собой: основной блок офисов, гостиница из 24 2-местных номеров на 48 прибывающих, кафе на 56 посадочных мест с производственными помещениями, помещения для пребывания рабочих по вахтовому методу на 62 человека, в подвале располагается оздоровительный комплекс в сотаве: спортивного зала, бассейна, сауны, тренажерного зала. Объект представляет собой 17-этажную доминанту, просматривающуся с многих точек восприятия в том числе с ш. Энтузиастов. У комплекса 2 главных фасада_северный и восточный, южный-просматривается с главного шоссе. Каждый фасад представляет собой композицию пластики и цветого решения. Акценты задают скругленные формы. Суперграфика заложена в 2 цветах отделки-белый и синий. Главный вход в здание располагается с северного фасада, рядом с небольшим поворотом ул. Западной. Вход для персонала и загрузка, площадка для сбора мусора находятся с западного фасада - дворового.
Вот подробное руководство по ключевым аспектам и этапам.
1. Особенности проектирования в Москве (что отличает от регионов)
-
Жесткие градостроительные регламенты: Необходимо согласовывать архитектурный облик, высотность, цветовое решение с Комитетом по архитектуре и градостроительству г. Москвы (Москомархитектура) и учитывать положение в градостроительных зонах.
-
Экологические требования: Москва имеет статус субъекта РФ с особыми экологическими требованиями. Проект должен включать раздел ОВОС (Оценка воздействия на окружающую среду) и проходить строгую экспертизу. Особое внимание к выбросам, сбросам, шуму и утилизации отходов.
-
Высокая стоимость и дефицит земли: Часто проектирование ведется не "в поле", а на территории существующих промзон (например, в рамках программы реновации промзон), что накладывает ограничения по инсоляции, подъездным путям, существующим коммуникациям.
-
Сложная инфраструктура и подключения: Подключение к городским сетям (электричество, вода, канализация, тепло) — отдельная масштабная и дорогостоящая задача. Требуется получение ТУ (технических условий) у МОЭК, "Мосводоканала" и др. ресурсоснабжающих организаций. Лимиты на мощность могут быть лимитированы.
-
Пожарная безопасность: Требования МЧС по Москве одни из самых строгих в стране. Особое внимание к путям эвакуации, противопожарным преградам, автоматическим системам пожаротушения (АУПТ) и дымоудаления.
2. Ключевые этапы проектирования
Этап 0: Предпроектные работы (важнейший этап)
-
Анализ участка: Получение ГПЗУ (градостроительного плана земельного участка) в ДГИ г. Москвы. Он содержит все ограничения: красные линии, зоны регулирования застройки, параметры разрешенного строительства.
-
Технические условия (ТУ): Подача заявок и получение ТУ на подключение ко всем инженерным сетям. Это определит возможности и бюджет.
-
Техническое задание (ТЗ): Детальное описание заказчиком всех требований: технологический процесс, виды и габариты оборудования, требуемые нагрузки (электрические, тепловые), условия для персонала, логистические потоки, планы на будущее.
Этап 1: Разработка проектной документации (стадия "П")

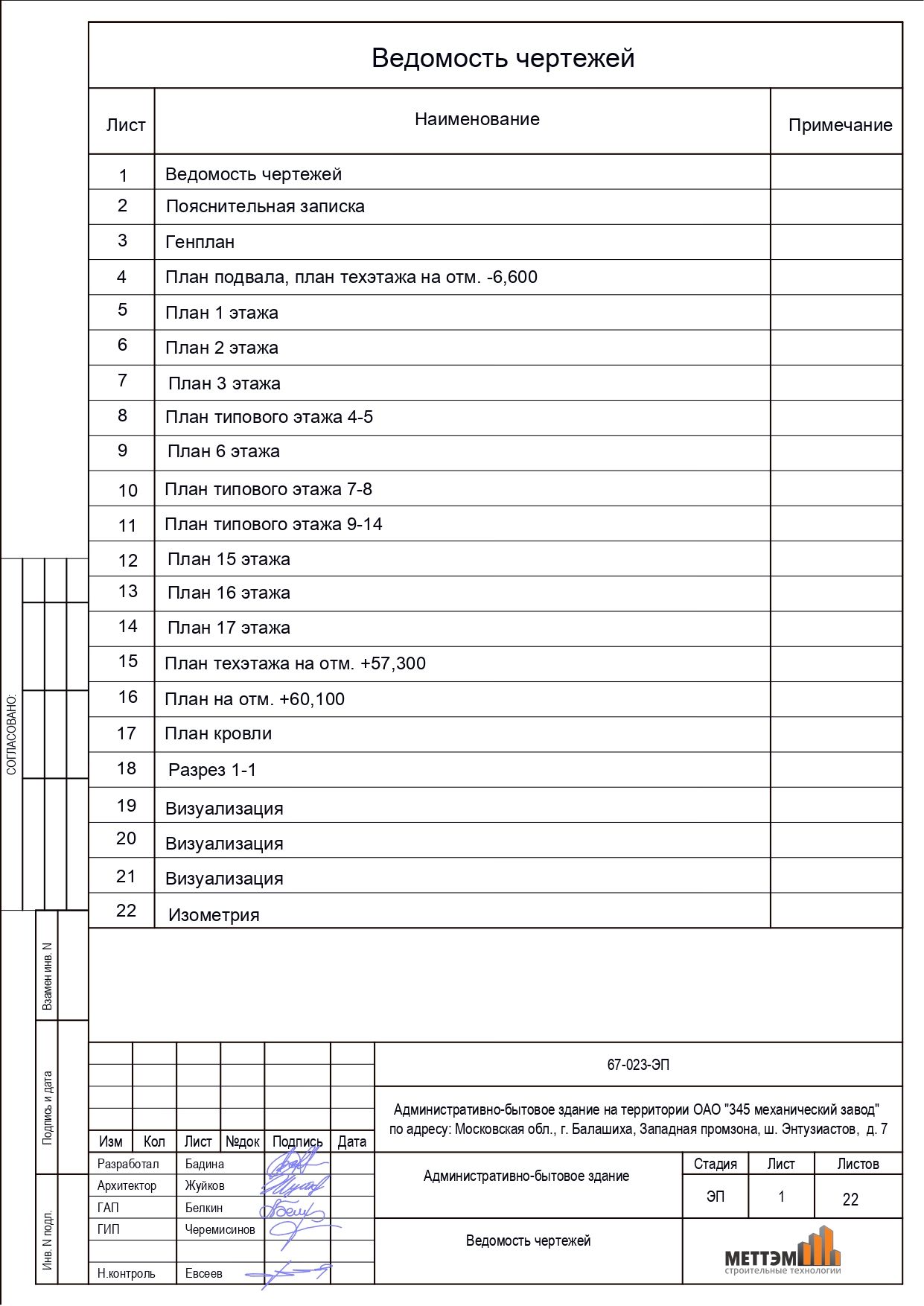

Согласно Постановлению Правительства № 87, для производственных объектов (капитальное строительство) требуется полный комплект разделов.
Основные разделы:
-
Пояснительная записка (ПЗ)
-

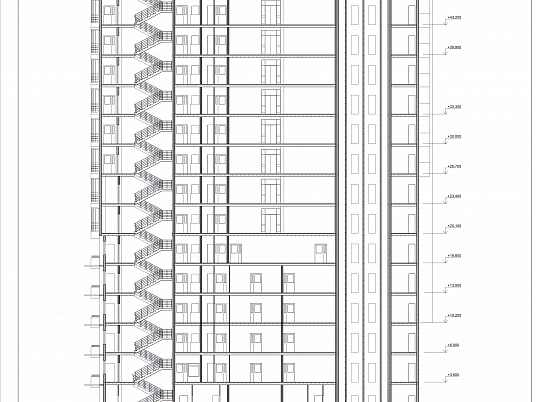

Схема планировочной организации земельного участка (ПЗУ)
-

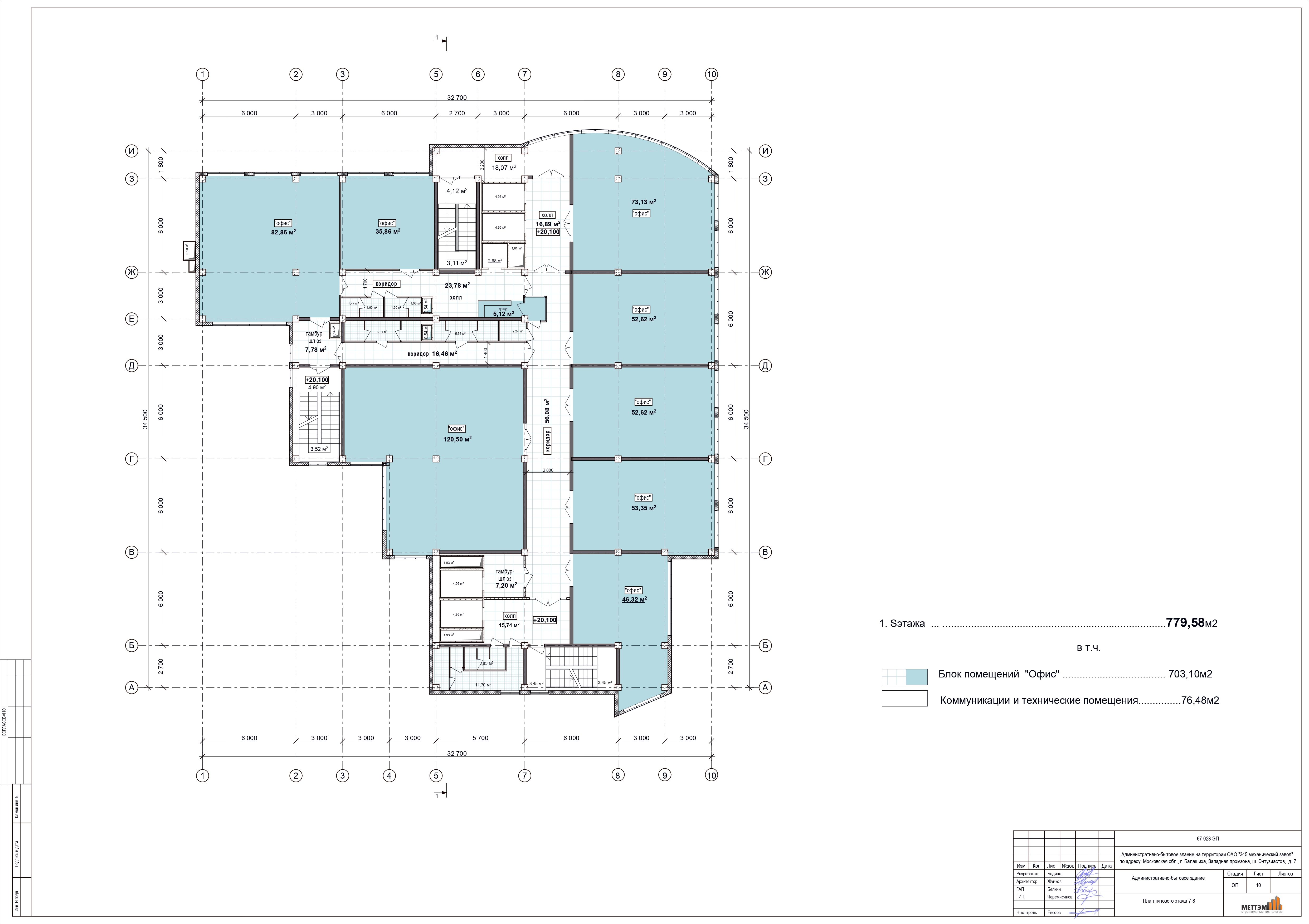

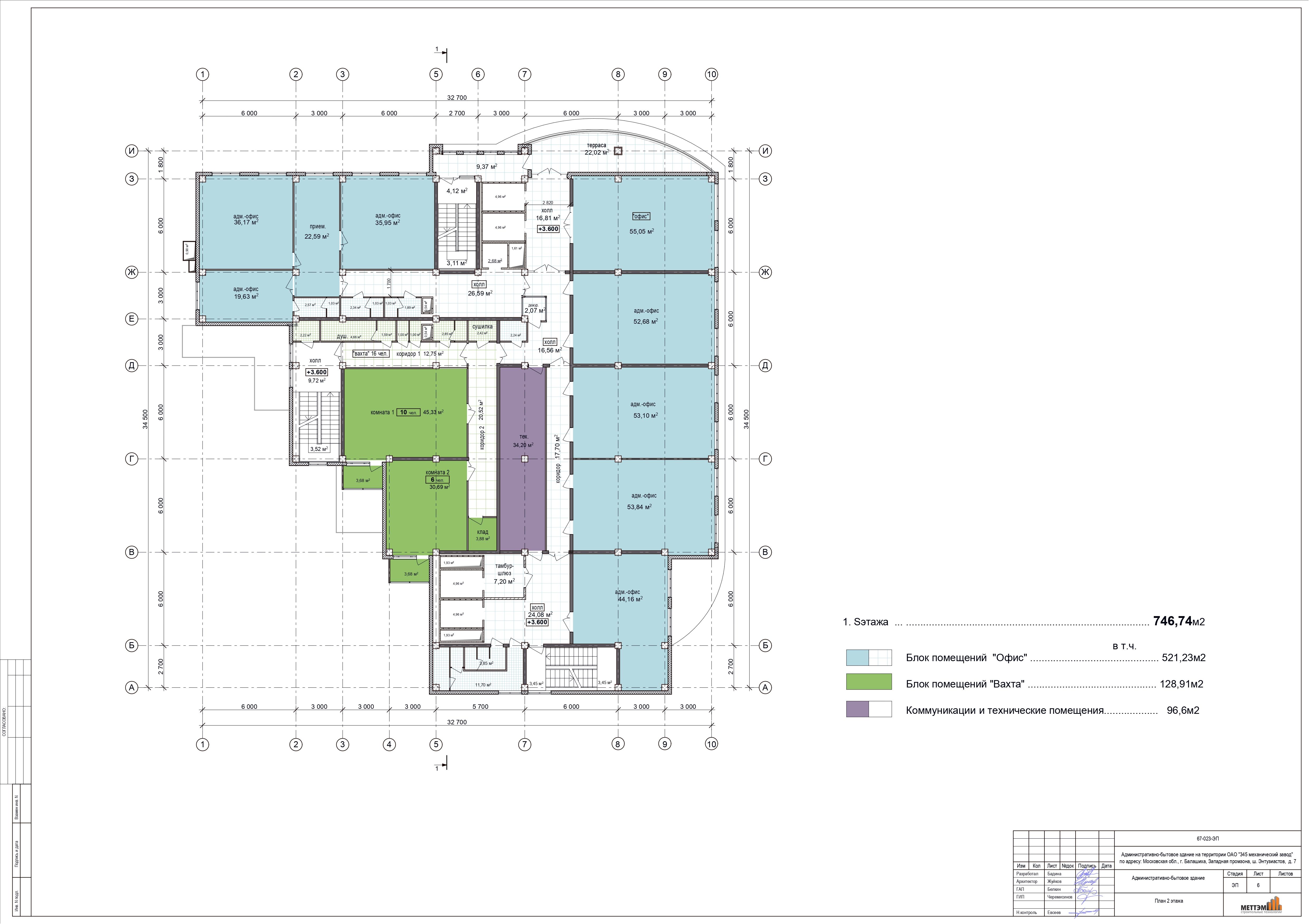

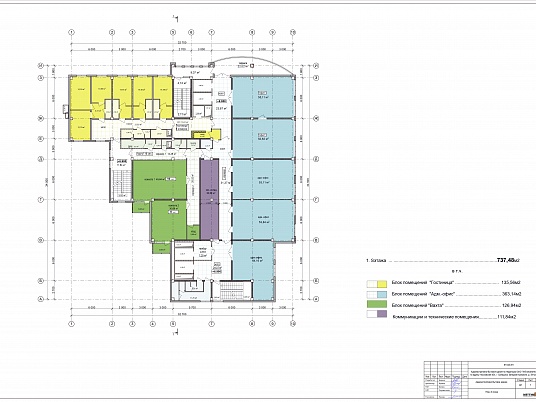

Архитектурные решения (АР) – внешний вид, планировки, разрезы.
-
Конструктивные решения (КР) – расчет фундаментов, каркаса, перекрытий (часто используется ЛМК или монолитный ж/б).
-
Технологические решения (ТХ) – сердце проекта. Растановка оборудования, технологические цепочки, требования к полу (нагрузки, химическая стойкость), к системам.
-
Инженерные разделы (самые объемные):
-
ОВ (Отопление, вентиляция и кондиционирование) – особенно важны для производства.
-
ВК (Водоснабжение и канализация) – с учетом промстоков.
-
ЭО (Электроосвещение) и ЭМ (Электроснабжение) – с расчетом мощностей.
-
СС (Сети связи) и СКУД (Системы контроля и управления доступом).
-
АПС, АУПТ, СОУЭ (Пожарная сигнализация, пожаротушение, оповещение).
-
-
Проект организации строительства (ПОС)
-
Охрана окружающей среды (ООС) – обязательно для Москвы.
-
Мероприятия по обеспечению пожарной безопасности (ПБ)
-
Мероприятия по обеспечению доступа инвалидов
-
Сметная документация
Этап 2: Прохождение экспертизы
Для большинства производственных объектов в Москве обязательна государственная экспертиза проектной документации (проводится Главгосэкспертиза России или Мосгосэкспертиза).
-
Без положительного заключения экспертизы невозможно получить разрешение на строительство.
-
Экспертиза проверяет соответствие проекта техническим регламентам (безопасность), сметную стоимость.
Этап 3: Рабочая документация (стадия "Р")
После успешной экспертизы разрабатываются рабочие чертежи (марки "Р"), по которым непосредственно ведется строительство. Это детализированные чертежи КЖ, КМ, ОВ, ЭМ и т.д., спецификации оборудования и материалов.
3. Ключевые факторы, которые нужно заложить в проект
-
Технология на первом месте: Проект начинается с технологического раздела. Все архитектурные и инженерные решения подстраиваются под него.
-
Зонирование: Четкое разделение на зоны: производственная, складская, административно-бытовая, зона погрузки/разгрузки. Учет логистики сырья и готовой продукции.
-
Нагрузки на полы: Определить точечные и распределенные нагрузки от станков, транспорта (погрузчиков). Заложить соответствующие полы (бетонные с топпингом, полимерные наливные).
-
Высота помещений и пролеты: Достаточно ли для работы кран-балок, вентиляционных воздуховодов, прокладки коммуникаций?
-
Энергоэффективность: Для Москвы это критически важно для снижения эксплуатационных издержек. Утепление по стандартам выше СНИП, рекуперация тепла от вентиляции, энергосберегающее освещение.
-
"Чистые" зоны: Для пищевых, фармацевтических, электронных производств требуется проектирование помещений с контролем чистоты воздуха (чистые комнаты), определенной температурой и влажностью.
4. Кто должен входить в проектный team?
-
Генеральный проектировщик: Координирует работу всех специалистов.
-
Технолог (ключевая фигура)
-
Архитектор и конструктор (КР, КЖ, КМ)
-
Инженеры-проектировщики (ОВ, ВК, ЭМ, АПС)
-
Сметчик
-
Специалист по ПБ и охране труда
-
Эколог
5. Стоимость и сроки проектирования в Москве
-
Стоимость: Зависит от сложности, площади, инженерной насыщенности. Может составлять от 5% до 15% от общей стоимости строительства "под ключ". Для Москвы диапазон часто начинается от 2000+ руб./кв.м. проектной площади и сильно варьируется.
-
Сроки: От 3 месяцев для простого склада до 1-2 лет для сложного высокотехнологичного производства с учетом всех согласований и экспертизы.
6. Риски и советы для Заказчика в Москве
-
Не экономьте на предпроекте: Ошибки на этапе ТЗ и получения ТУ могут привести к многомиллионным потерям на стадии строительства.
-
Выбирайте проектировщика с московским опытом и допусками СРО: Компания должна знать специфику работы с Москомархитектурой, Мосгосэкспертизой, ресурсниками.
-
Начинайте диалог с контролирующими органами заранее: Предварительное обсуждение концепции с экспертизой или МЧС может сэкономить массу времени.
-
Заложите в бюджет резерв на непредвиденные работы и уточнения в проекте. Особенно при реконструкции или строительстве на сложных грунтах.
-
Учитывайте будущее: Заложите возможность расширения, дополнительные мощности по электричеству, места для будущего оборудования.
Итог: Проектирование производственного помещения в Москве — это юридически и технически сложный процесс, где успех на 80% зависит от качества выбора команды проектировщиков и тщательности предпроектной подготовки. Это инвестиция, которая определяет эффективность и беспроблемность всего последующего жизненного цикла здания. Проектирование производственного помещения в Москве — это сложный, многоэтапный процесс, требующий учета не только общих строительных норм, но и специфики столичного региона: плотной застройки, особых экологических требований, высокой стоимости ресурсов и жесткого контроля со стороны регулирующих органов.
