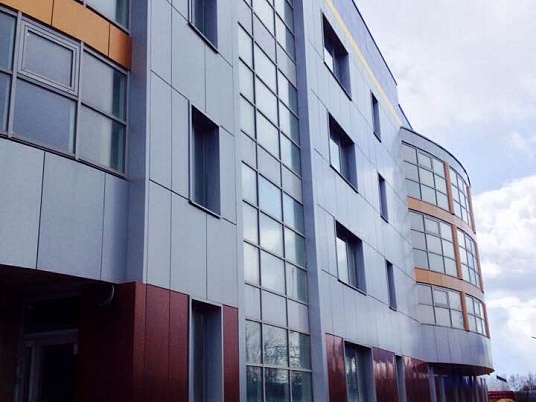

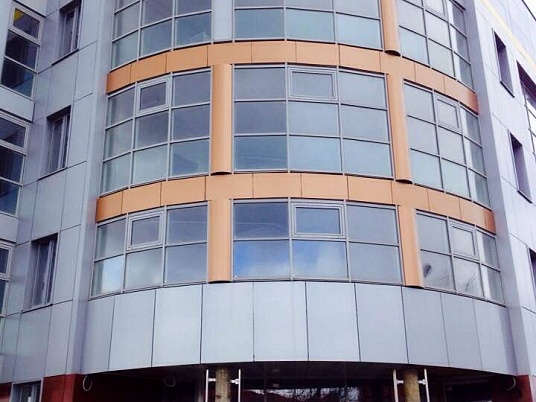

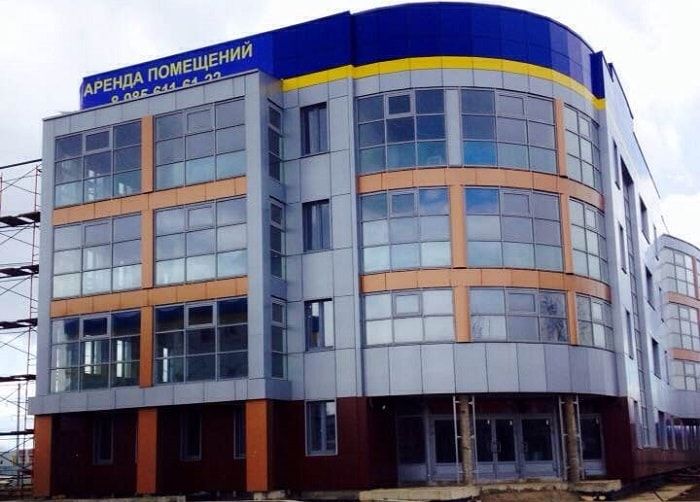

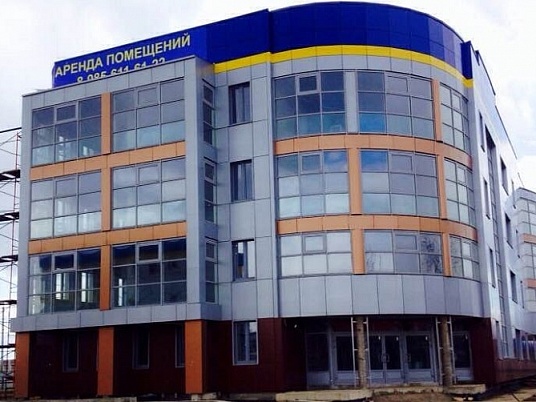

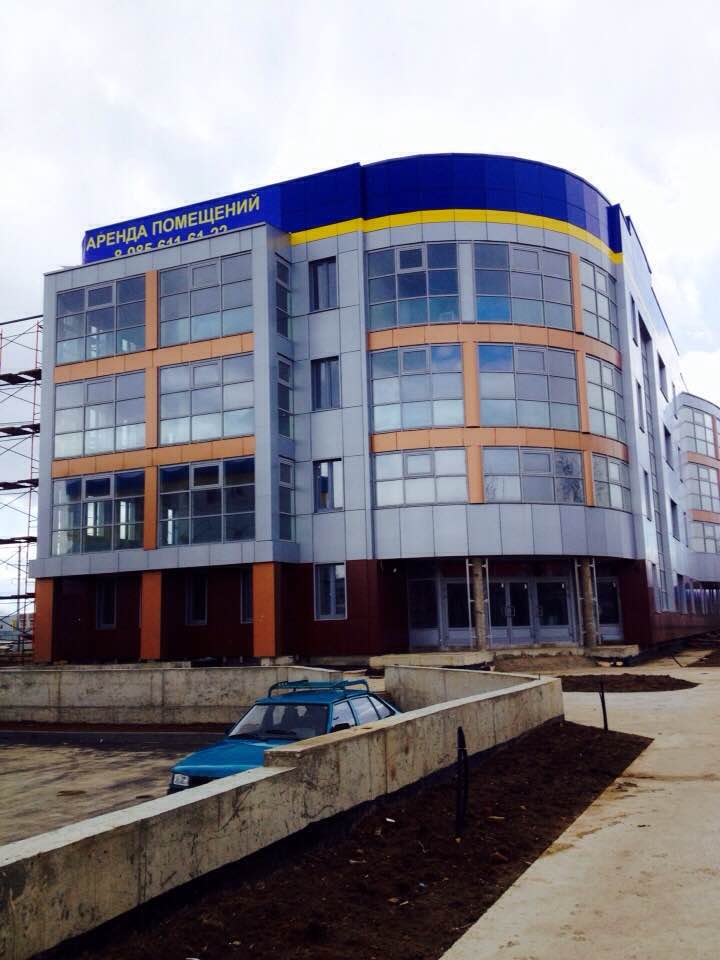

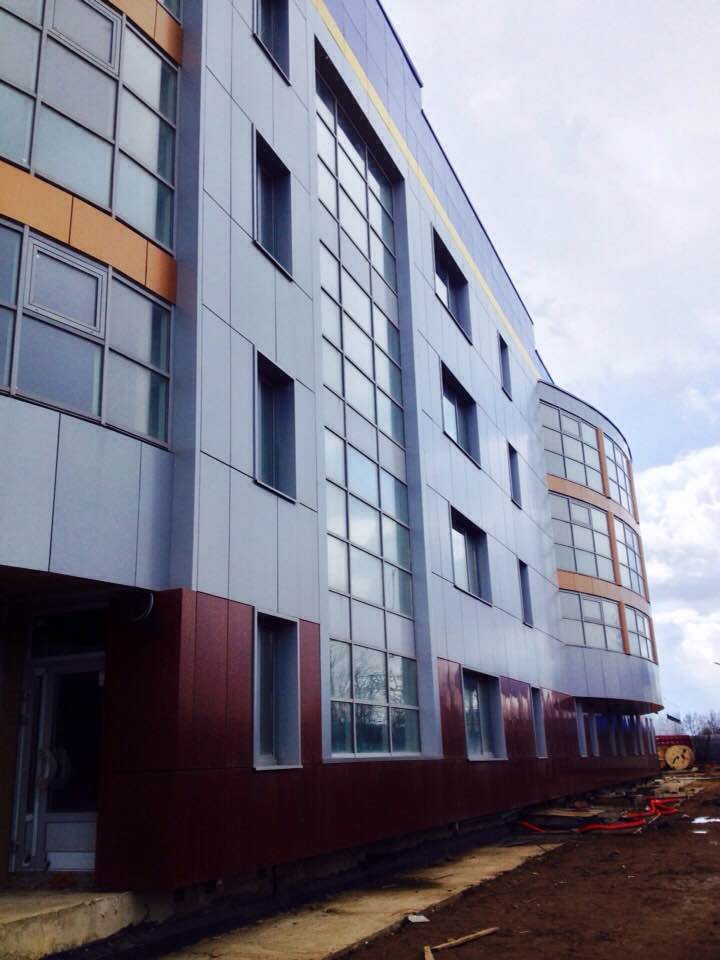

Административно-офисное здание по адресу Московская область, г. Cолнечногорск, мкр. Рекинцо. Состав и назначение здания: офисы, административные помещения, спортивный зал с бассейном. Выполнено благоустройство с автомобильной стоянкой на 38 машиномест.

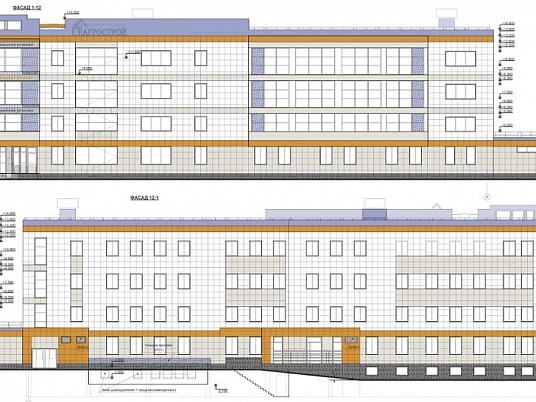

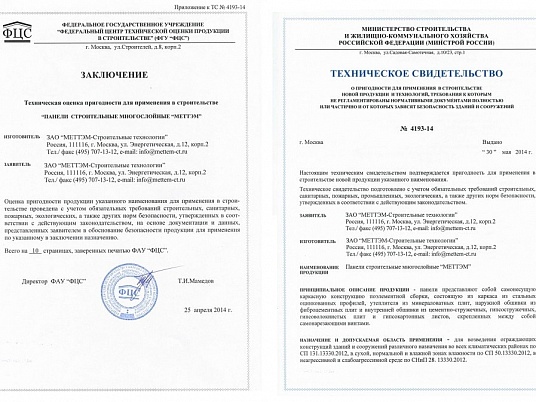

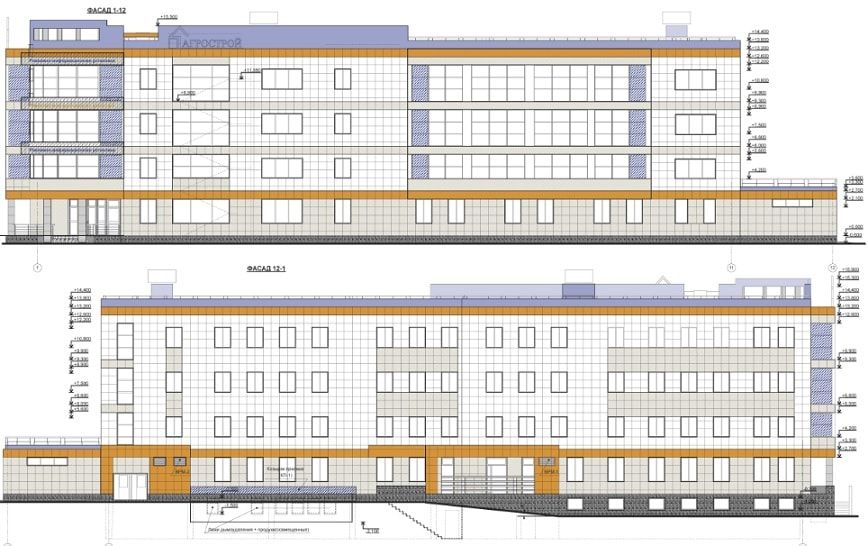

Объект выполнен из монолитного каркаса и ограждающий энергоэффективных панелей с фасадом из металлокассет.

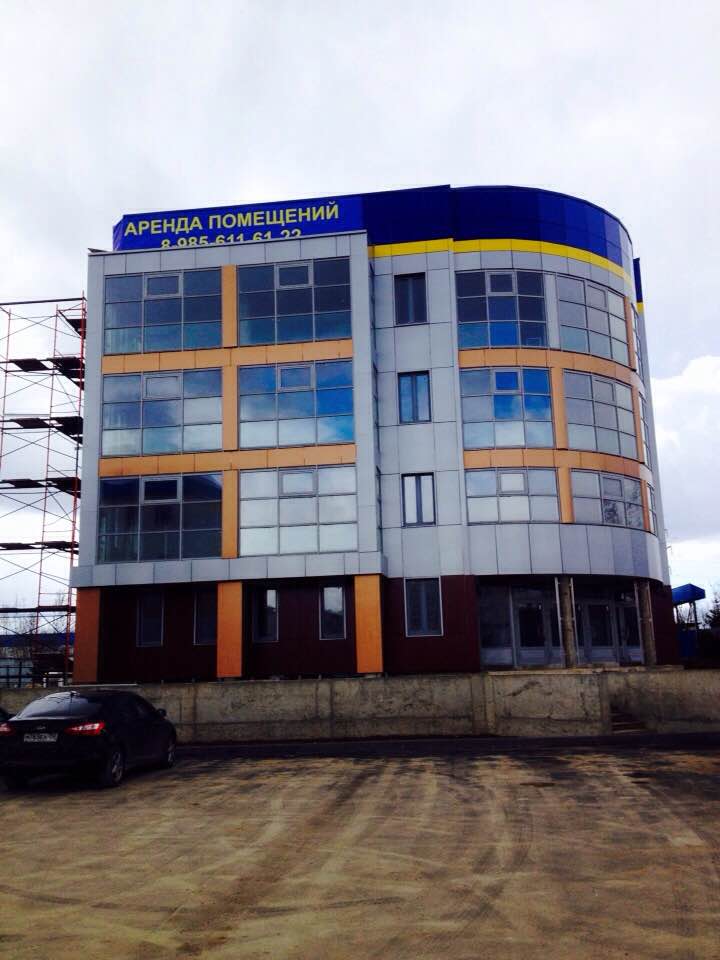

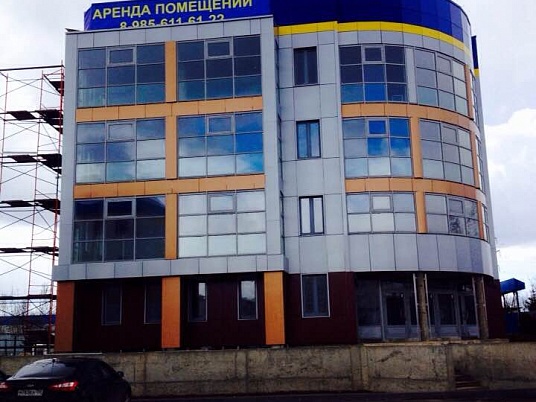

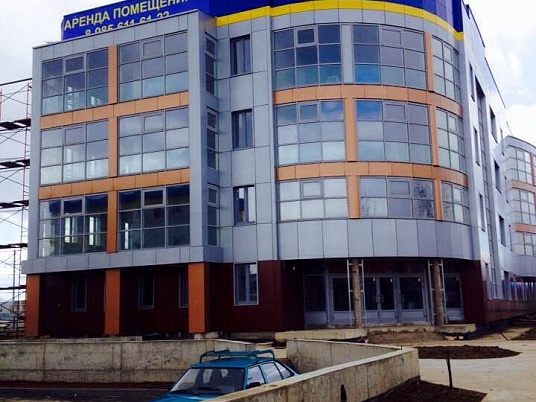

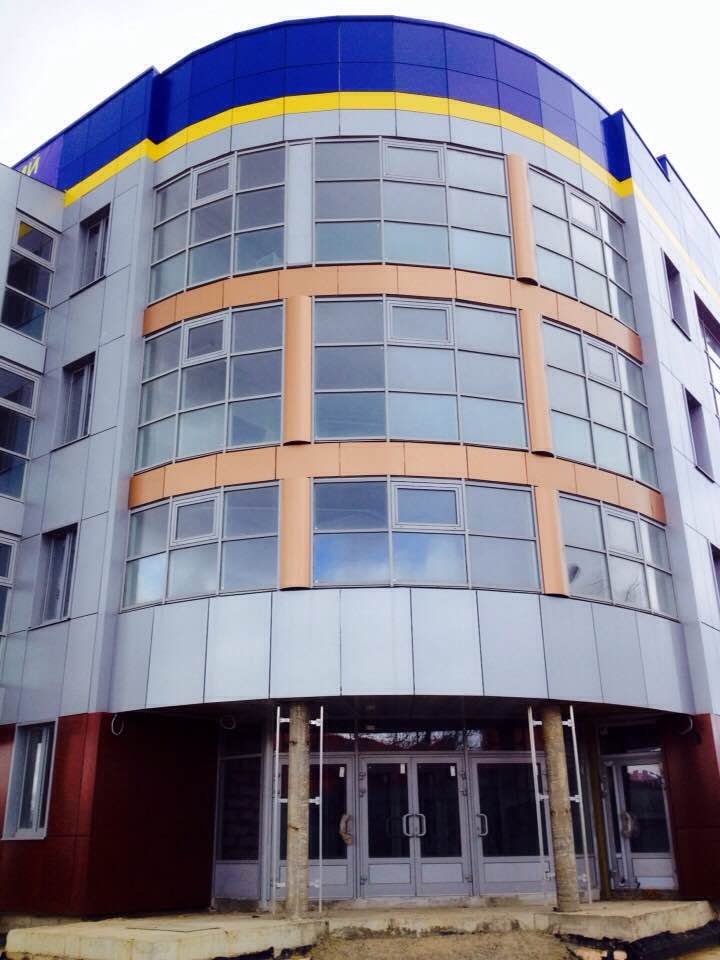

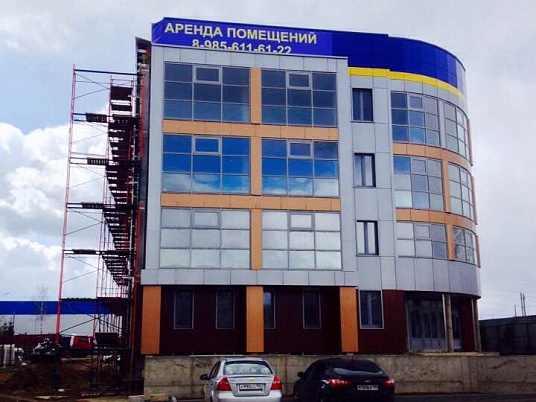

Четырехэтажное административно-офисное здание по адресу Московская область, г. Cолнечногорск, мкр. Рекинцо Южная промзона, д. 8. Срок ввода в эксплуатацию – сентябрь 2015 г. Технические характеристики: высота потолков – 3 м, 2 лифта с грузоподъемностью свыше 1000 кг, система пожарной сигнализации, система оповещения и управления эвакуацией, центральная система кондиционирования, вентиляция, видеонаблюдение.

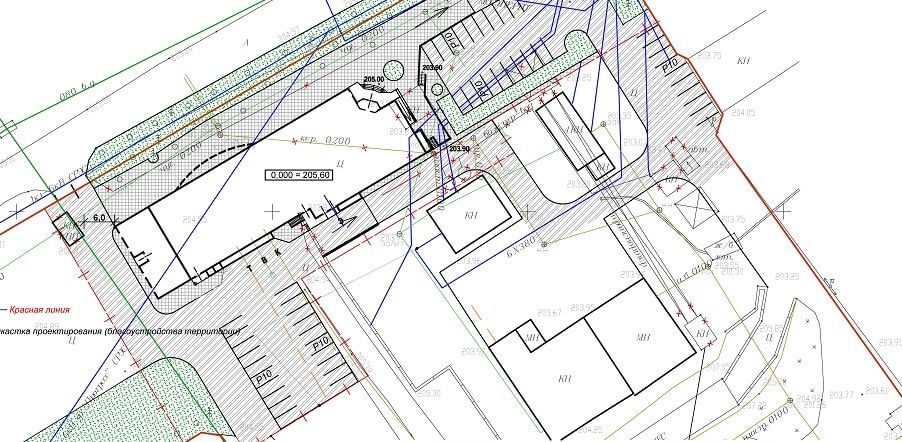

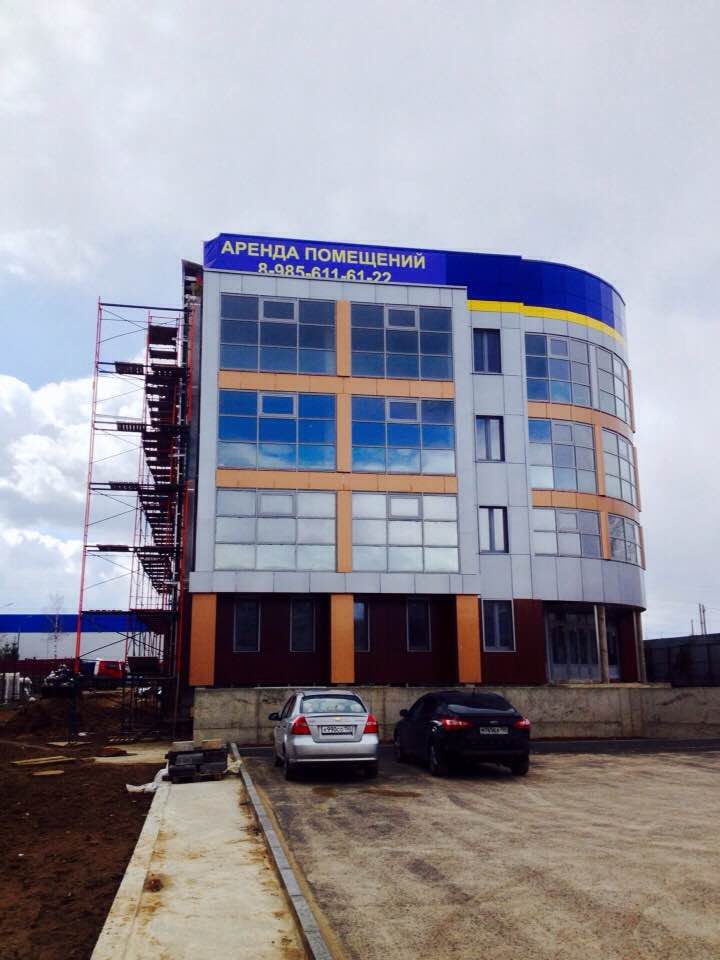

В качестве благоустройства предусматривается размещение автостоянки для легкового автотранспорта на 38 м/м., уютное кафе, озеленение всего участка с посадкой деревьев, кустарников и цветников. Предусмотрено устройство контейнерной площадки для сбора мусора.

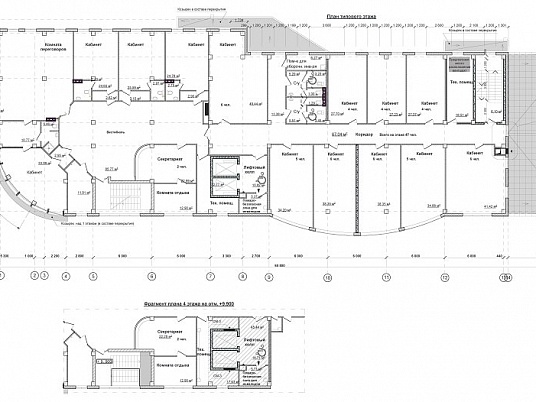

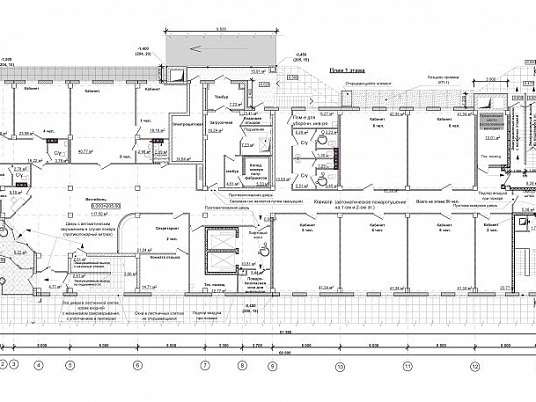

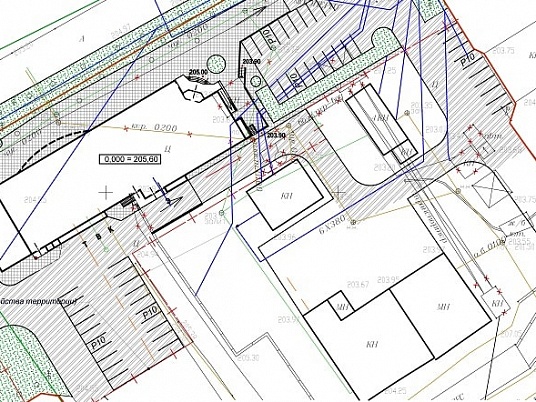

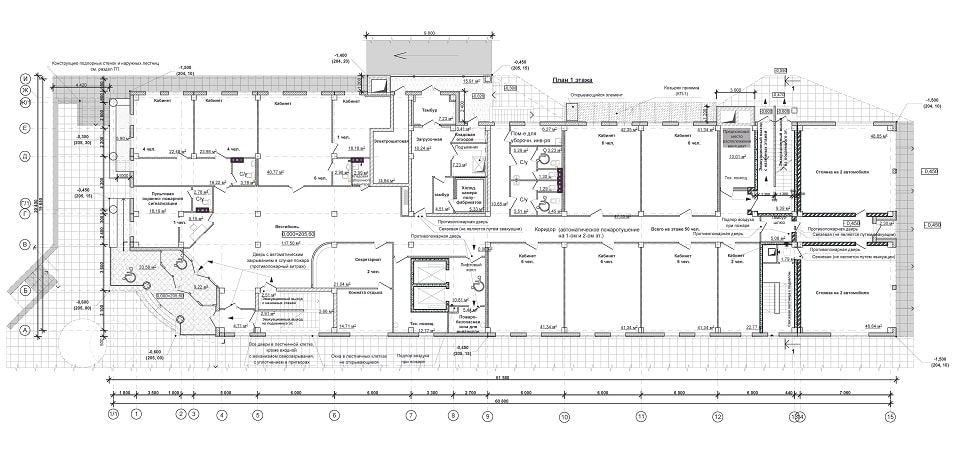

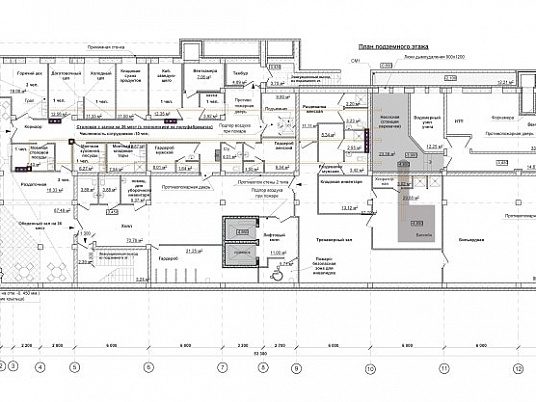

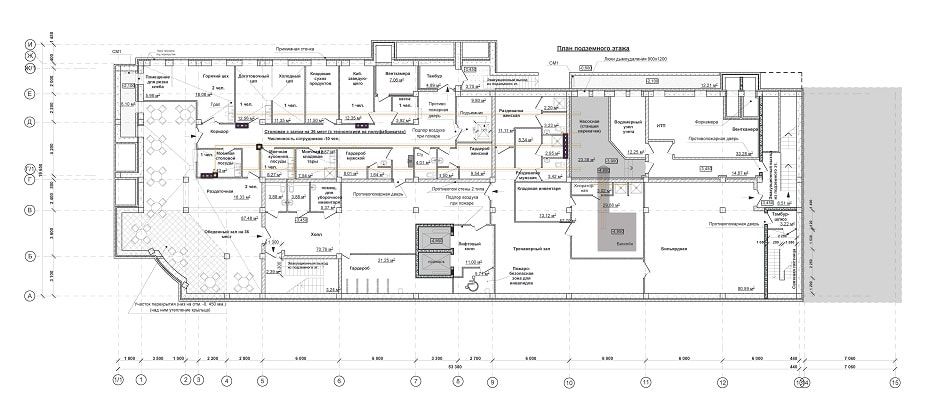

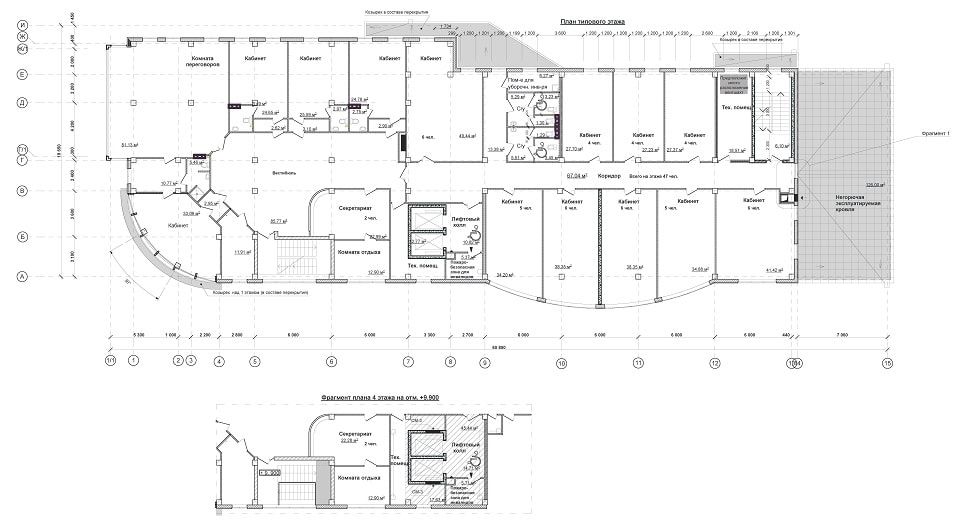

Объемно-планировочное решение здания выполнено в соответствии с техническим заданием. На четырех наземных этажах административно-офисного здания размещаются помещения свободного назначения, а так же подсобные и технические помещения. В подземном этаже здания размещается столовая на 36 мест с технологией на полуфабрикатах, а так же комплекс помещений фитнес-центра для сотрудников здания в составе: тренажерный зал, бассейн( плескательный), бильярдная. На все этажи здания обеспечен доступ ММГН.
Запроектированы два лифта (глубина кабины - 2100 мм, ширина - 1100мм, грузоподъемностью 1000 кг.), с остановками на всех этажах здания, включая подземный. Один из лифтов предусматривается для перевозки пожарных подразделений. Для обеспечения спасения инвалидов во время ЧС запроектированы пожаробезопасные зоны для ММГН в непосредственной близости от лифтовых холлов.
Для обеспечения эвакуации остальной части сотрудников и посетителей здания проектом предусмотрено размещение двух внутренних лестниц в обычных лестничных клетках типа Л2.
Технико-экономические показатели:
1. Площадь участка 4900 м2 (В соответствии с приложением Ж СП 42.13330.2011 минимальная площадь участка 4-х этажного административного здания 18,5 м2 х 205 чел = 3790 м2, максимальная 44 м2 х 205 чел = 9020 м2).
2. Площадь застройки 1120 м2
3. Общая зданиия 4660 м2
4. Строительный объем 16000 м3
5. Общая численность сотрудников и арендаторов 205 человек
Основные характеристики здания:
Уровень ответственности - 2
Степень огнестойкости - 2
Класс конструктивной пожарной опасности здания - С1
Суть проекта и вызовы
Вы не просто ремонтируете здание — вы создаете или кардинально обновляете коммерческий актив, который должен приносить прибыль. Это накладывает особые требования:
-
Экономика: Каждый квадратный метр должен быть максимально эффективен.
-
Конкуренция: Уровень отделки и инженерии должен соответствовать или превосходить рыночные предложения в своем сегменте (3, 4, 5* звезд, офисы класса А, В, В+).
-
Безупречный комфорт: Для гостиницы — стандарты гостеприимства; для офисов — современная эргономичная среда.
-
Непрерывность (если здание частично работает): Реконструкция «под ключ» с минимальными простоями.
Особенности Москвы (сверхсложный режим)
-
Историко-культурный контекст: Если здание в центре (в пределах Бульварного кольца, в промзонах с историей), требуется согласование с Москомархитектурой и Департаментом культурного наследия (Мосгорнаследие). Фасад, высотность, цвет, материалы — все под строгим контролем.
-
Пожарная безопасность (МЧС): Для зданий с массовым пребыванием людей требования сверхжесткие: конструкции К0-К1, современные системы АПТ (водяное или газовое), СОУЭ 5-го типа, сложное дымоудаление.
-
Санитарно-эпидемиологические нормы (Роспотребнадзор): Для гостиницы — СанПиН 1.2.3685-21 (размещение, шум, микроклимат), для офисов — СанПиН к офисным помещениям. Особые требования к вентиляции, водоподготовке в бассейнах/спа.
-
Энергоэффективность (Приказ Минстроя № 1558/пр): Здание должно соответствовать высокому классу энергоэффективности (не ниже «B»). Это требование как для согласований, так и для снижения эксплуатационных издержек.
-
Сети и подключения: Получение дополнительных мощностей (особенно электрических и тепловых) в центре Москвы — сложнейшая и дорогая задача.
Дорожная карта проекта
Фаза 0: Стратегия и анализ (3-6 месяцев)
-
Аудит: Юридический (права, ВРИ, обременения), технический (обследование конструкций и сетей), маркетинговый (целевая аудитория, анализ конкурентов, звездность отеля, класс офисов).
-
Бизнес-план и ТЭО: Расчет инвестиций, доходности, сроков окупаемости. Определение концепции (бутик-отель, апарт-отель, коливинг+офисы).
-
Получение ГПЗУ: Основа для проектирования.
-
Предварительные ТУ: Запрос мощностей у ресурсников.
Фаза 1: Проектирование и экспертиза (6-12 месяцев)
Проект будет максимально сложным и объемным. Обязательна государственная экспертиза (Мосгосэкспертиза).
Ключевые разделы:
-
АР (Архитектурные решения): Планировочные решения (размеры номеров, холлов, офисных блоков), дизайн-концепция фасадов и интерьеров.
-
КР (Конструктивные решения): Усиление существующих конструкций, возможная надстройка мансардного/технического этажа, устройство атриумов. Часто используется комбинация усиления старых стен и возведения новых внутренних каркасов из ЛМК/железобетона.
-
ТХ (Технологические решения): Для гостиницы — планировка ресепшен, службы приема и размещения, химчистки, кухни (если есть ресторан), прачечной. Для офисов — планировка open-space, переговорных.
-
Инженерные системы (50% стоимости и сложности проекта):
-
ОВиК (Отопление, вентиляция, кондиционирование): Раздельные системы для гостиницы (индивидуальный контроль в номерах) и офисов. Центральные приточно-вытяжные установки с рекуперацией и шумоглушением.
-
ВК (Водоснабжение и канализация): Система циркуляции ГВС для исключения холодной воды в трубах, повысительные насосные станции, возможно, локальные очистные сооружения.
-
ЭС (Электроснабжение): Два независимых ввода питания, система АВР, ДГУ (дизель-генераторная установка) для систем безопасности и лифтов. Уровень надежности 1-й категории.
-
Слаботочные системы (ИТ): Структурированные кабельные сети (СКС), Wi-Fi полного покрытия, телефония, IP-телевидение, системы управления номером (СКУН).
-
Системы безопасности: АПС, АУПТ, СОУЭ, СКУД, видеонаблюдение.
-
-
Обязательные разделы: ОВОС, пожарная безопасность, доступная среда (МГН), проект организации строительства (ПОС), смета.
Фаза 2: Согласования и разрешения (параллельно с Фазой 1)
-
Мосгосэкспертиза (государственная экспертиза проекта).
-
МЧС (пожарные решения).
-
Роспотребнадзор (для гостиницы и общепита).
-
Москомархитектура и Мосгорнаследие (при необходимости).
-
Получение разрешения на реконструкцию в Мосгосстройнадзоре.
Фаза 3: Строительно-монтажные работы (12-24 месяца)
-
Принцип: Работа «сверху вниз» или «снизу вверх» с полным или поэтапным освобождением здания.
-
Этапы: 1) Демонтаж. 2) Усиление конструкций. 3) Новые перекрытия/стены. 4) Монтаж инженерных «артерий» (самый важный этап). 5) Черновая отделка. 6) Чистовая отделка и установка оборудования.
-
Особенность: Высокие требования к чистоте, шуму и пыли, если рядом действующие помещения.
Фаза 4: Оснащение, пусконаладка, лицензирование (4-6 месяцев)
-
Закупка и установка мебели, оборудования (лифты, кухонное, прачечное).
-
Комплексная пусконаладка всех систем.
-
Получение Акта ввода в эксплуатацию.
-
Для гостиницы: Получение классификации (звездности) в Ростуризме и санитарно-эпидемиологического заключения.
Ключевые риски и как ими управлять
-
Взрывной рост бюджета: Скрытые дефекты, изменение концепции, удорожание материалов.
-
Управление: Резерв 30-40%. Детальнейшее обследование. Жесткий контроль сметы.
-
-
Затягивание сроков согласований: Московские органы перегружены.
-
Управление: Нанимать подрядчика с налаженными связями и опытом. Начинать неформальные консультации на ранних этапах.
-
-
Невозможность получить нужные мощности (электричество).
-
Управление: Проработать вариант строительства собственной ТП или реконструкции существующей. Заложить это в бюджет изначально.
-
-
Конфликт с требованиями по охране памятника.
-
Управление: Вовлечь экспертов по историческим зданиям на этапе концепции. Искать компромиссные дизайнерские решения.
-
Ориентировочные сроки и бюджет (Москва, 2024)
-
Сроки полного цикла (от идеи до открытия): 2.5 – 4 года.
-
Бюджет реконструкции «под ключ» (строительные работы + инженерия + чистовая отделка):
-
Офисы (класс B+): от 120 000 до 200 000 руб./кв.м.
-
Гостиница (4*): от 180 000 до 300 000+ руб./кв.м. (зависит от уровня отделки номера, наличия ресторана, спа).
-
-
Бюджет оснащения (FF&E — мебель, оборудование, инвентарь):
-
Офис: 15 000 – 30 000 руб./кв.м.
-
Гостиница: 400 000 – 1 000 000+ руб./номер (зависит от категории).
-
Итог: Главные принципы успеха
-
Команда — это всё: Нужен не подрядчик, а консорциум партнеров: генпроектировщик с экспертизой в гостиницах, генподрядчик с опытом работы в центре Москвы, управляющая компания (для отеля) или девелопер.
-
Концепция первична: Без четкого понимания, кто ваш гость/арендатор и какой опыт вы продаете, проект обречен.
-
Экономика должна сходиться: Просчитайте модель до покупки гвоздя. Реконструкция — это инвестиция, а не расход.
-
Москва не прощает ошибок: Любая попытка сэкономить на качестве проекта, обследовании или согласованиях выльется в многократные потери.
Это один из самых сложных, но и самых маржинальных видов реконструкции. Успешный проект не только окупает вложения, но и становится знаковым объектом. Реконструкция гостинично-офисного здания в Москве — это проект высшей лиги сложности, сочетающий жесткие технические требования, высокие стандарты комфорта и необходимость безупречных согласований в столице.
